豊橋市大崎町 T様邸【増築工事 平屋13坪】

■建築中レポート

20.2023年9月9日

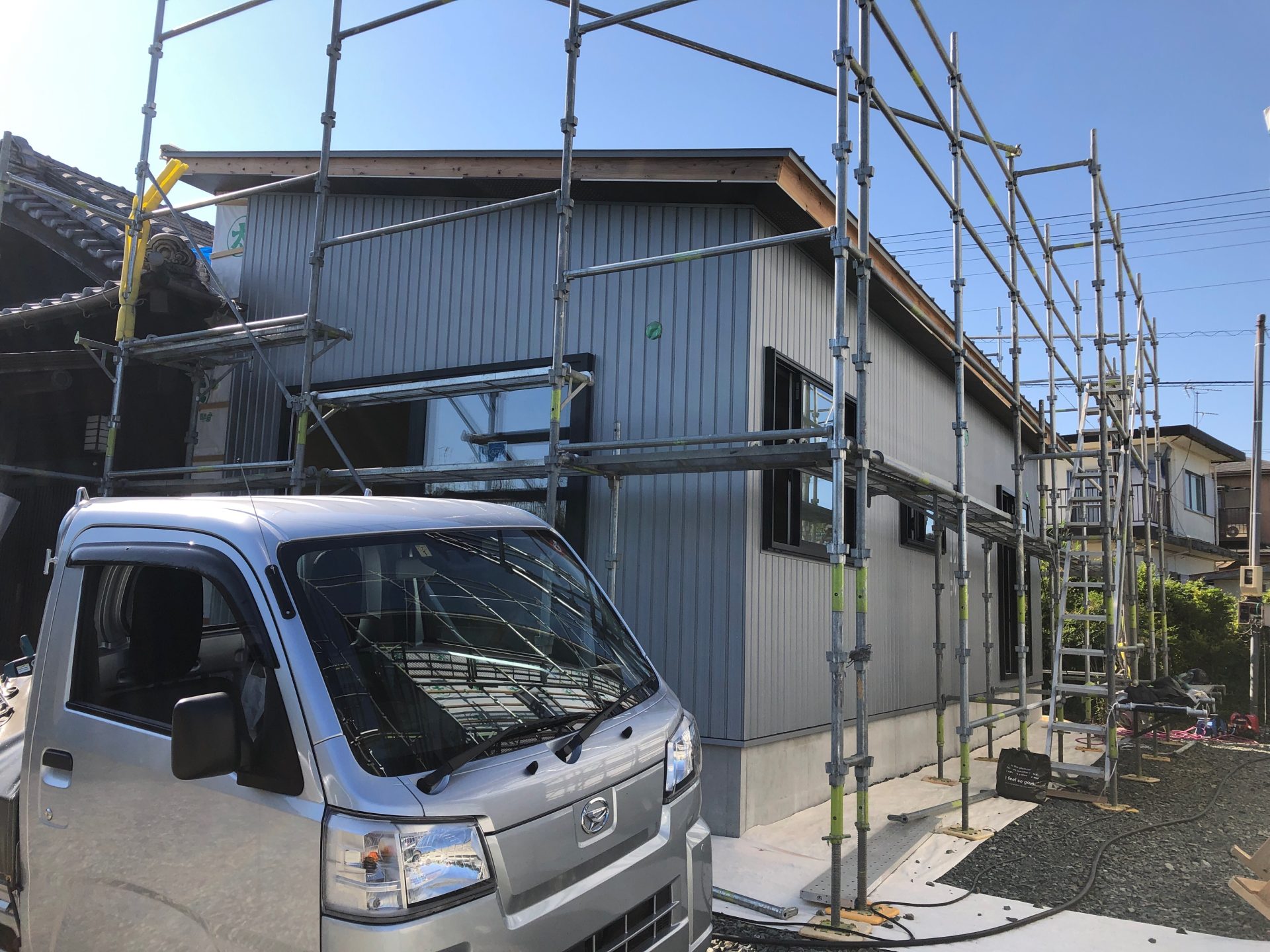

増築部、工事完了です。

増築部の工事は無事に完了しました。
T様邸の工事は、レポートした増築工事と合わせて既設部分のリフォーム工事も施工させていただきます。ここからは、リフォーム工事部の工事を仕上げてまいります。

19.2023年8月31日

外部配管工事中。

外部の配管工事も進んでいます。
浄化槽の施工も完了し、合わせて外部の給排水配管を施工していきます。

18.2023年7月25日

キッチン施工中です。

今日からシステムキッチンの施工を行っています。
キッチンパネル、レンジフードは今日で完了。明日にはキッチン全体の施工が完了の予定です。

17.2023年7月21日

クロス工事完了しました。

仕上げのクロス工事も完了しました。
クロスについては、先にT様に選んでいただき、現場にてクロス屋さんと打合せを行い決定しています。

16.2023年7月21日

塗装工事を行いました。

仕上げ工事の最初は、木部の塗装から。
LDK天井の梁の現し部分、そしてトイレなどの棚板に塗装を行いました。来週からは、クロス工事を行います。

15.2023年7月15日

大工工事、完了です。

天井の石膏ボード張りまで完了しました。
これで、大工工事は完了です。現場を仕上げ工事へと進めていきます。

14.2023年7月1日

天井の断熱材を施工しました。

壁のボード張りが完了したら、天井の施工です。
まずは、断熱材を施工しました。ここに、気密シートを施工して石膏ボードを張っていきます。

13.2023年6月17日

壁の石膏ボードを施工中です。

床板の工事も終わり、壁の石膏ボード張りを開始しました。

12.2023年6月17日

外壁はガルバリウム鋼板張り。

外壁工事も順調に進行中です。
外壁材は、ガルバリウム鋼鈑を採用されました。色は、シルバー系の色となっています。

11.2023年6月8日

床板の施工を開始しました。

壁の断熱材施工が済んだので、次の工程は床板張りです。
断熱材のフィルムの下端を抑え込みながら、床板をしっかりと下地合板に留め付けていきます。

8.2023年5月26日

電気配線工事をスタートしました。

電気コンセントについては、図面ではなく上棟後の現場で打ち合わせを行います。
T様邸も電気屋さんとの打合せを行いましたので、その内容にて配線工事を開始しました。

7.2023年5月22日

上棟工事完了、屋根防水を施工しました。

離れも19日に上棟工事を行いました。
現場は、屋根下地のアスファルトルーフィングまで施工済みです。

6.2023年5月6日

床合板まで施工できました。

床の24ミリ厚合板まで施工完了しました。
上棟日まで、雨に濡れないようにブルーシートでしっかりと養生します。

5.2023年5月2日

土台伏せ、完了です。

脱枠を完了したので、土台伏せを行いました。
この後は、床下の給排水・ガス配管を施工し、床合板を施工していきます。

4.2023年5月1日

脱枠しました。

増築工事の方も脱枠を行いました。
こちらも、コンクリート一体打ち工法での施工なので、キレイな基礎表面ができあがっています。

3.2023年4月28日

コンクリート打ち、完了です。

昨日、新築部と合わせてコンクリートの打設を行いました。
増築工事の方もべた基礎一体打ち工法です。養生シートや金物を外し、脱枠に向けて準備を行っています。

2.2023年4月21日

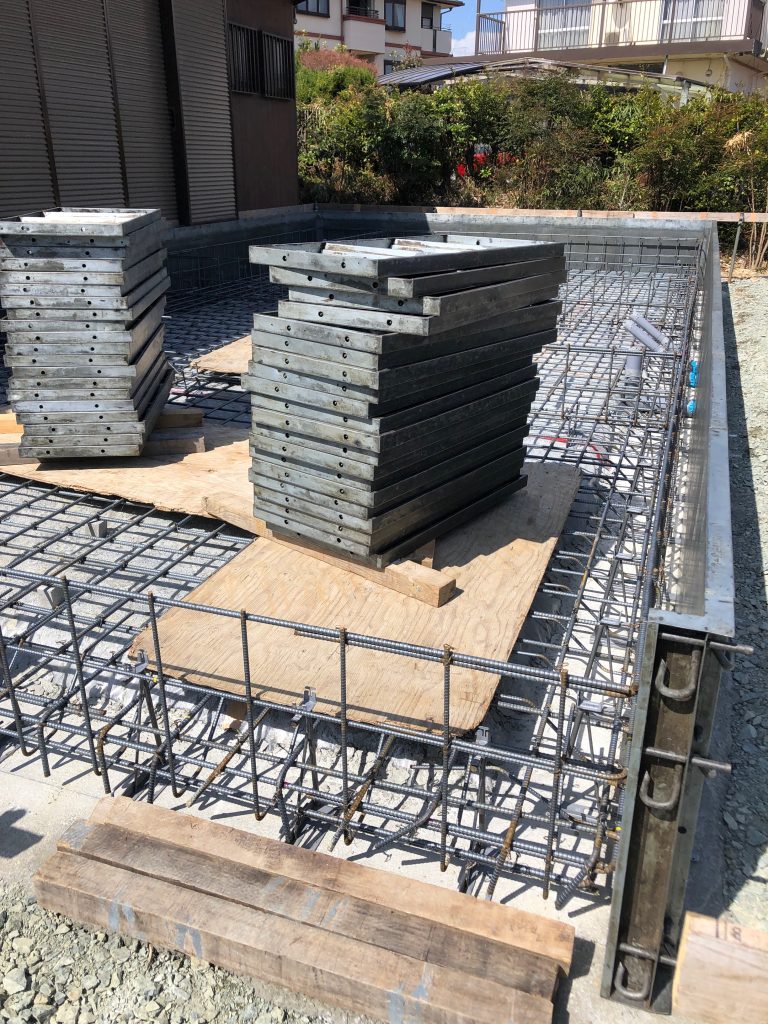

型枠の施工を完了しました。

増築部分は、先に鉄筋組み、型枠施工が完了しました。
水道屋さん、ガス屋さんにスリーブ施工をしてもらい、型枠は完了。コンクリートは、新築の方と同じ日に打設の予定です。

1.2023年4月17日

新規基礎工事中です。

豊橋市大崎町のT様邸は、2棟施工させていただいています。
増築工事の方も基礎工事を開始し、外周の捨てコンクリートまで打設しました。

この記事を書いた人

鈴木工務店鈴木太
