■建築中現場レポート
26.2025年12月3日

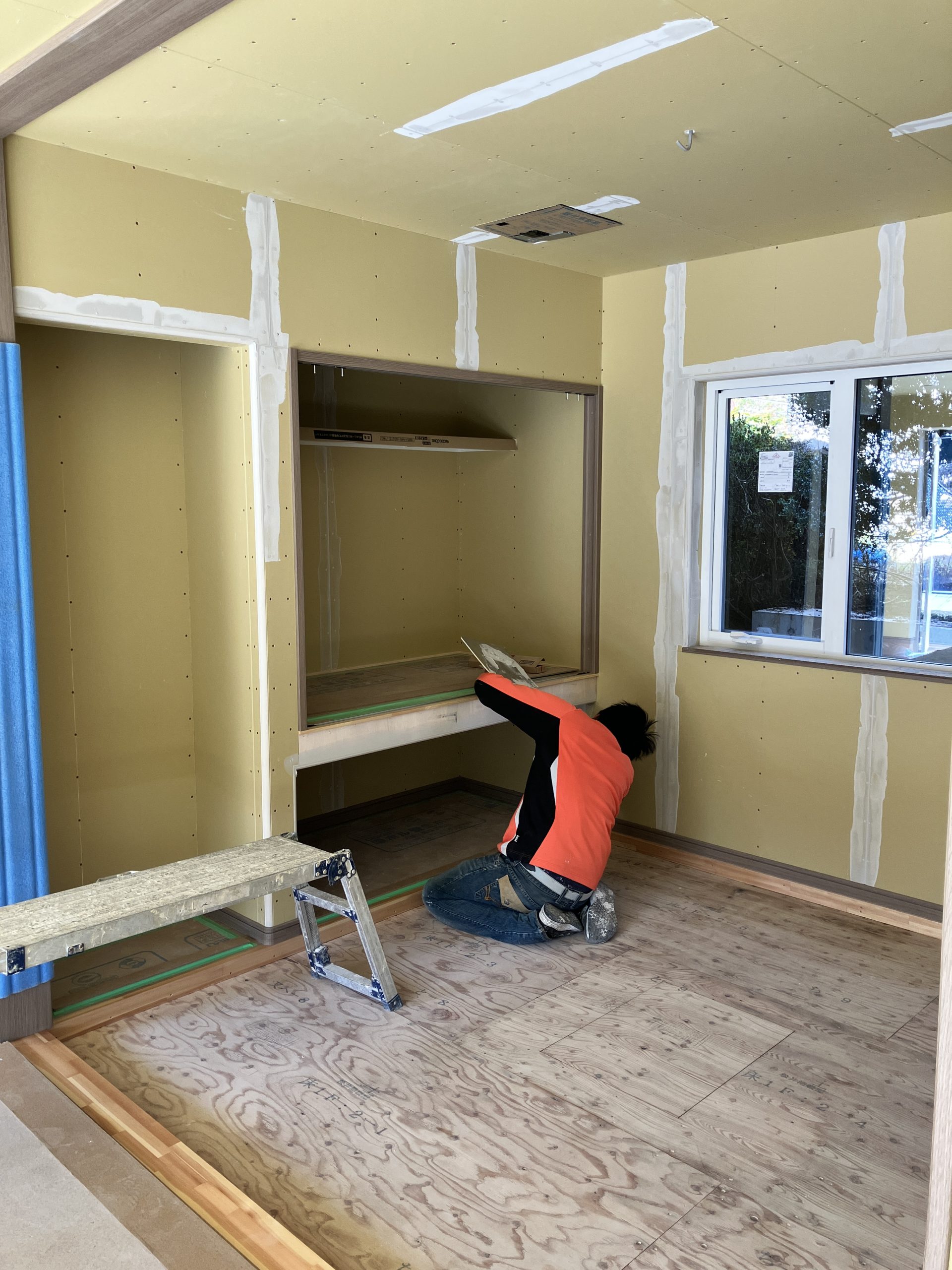

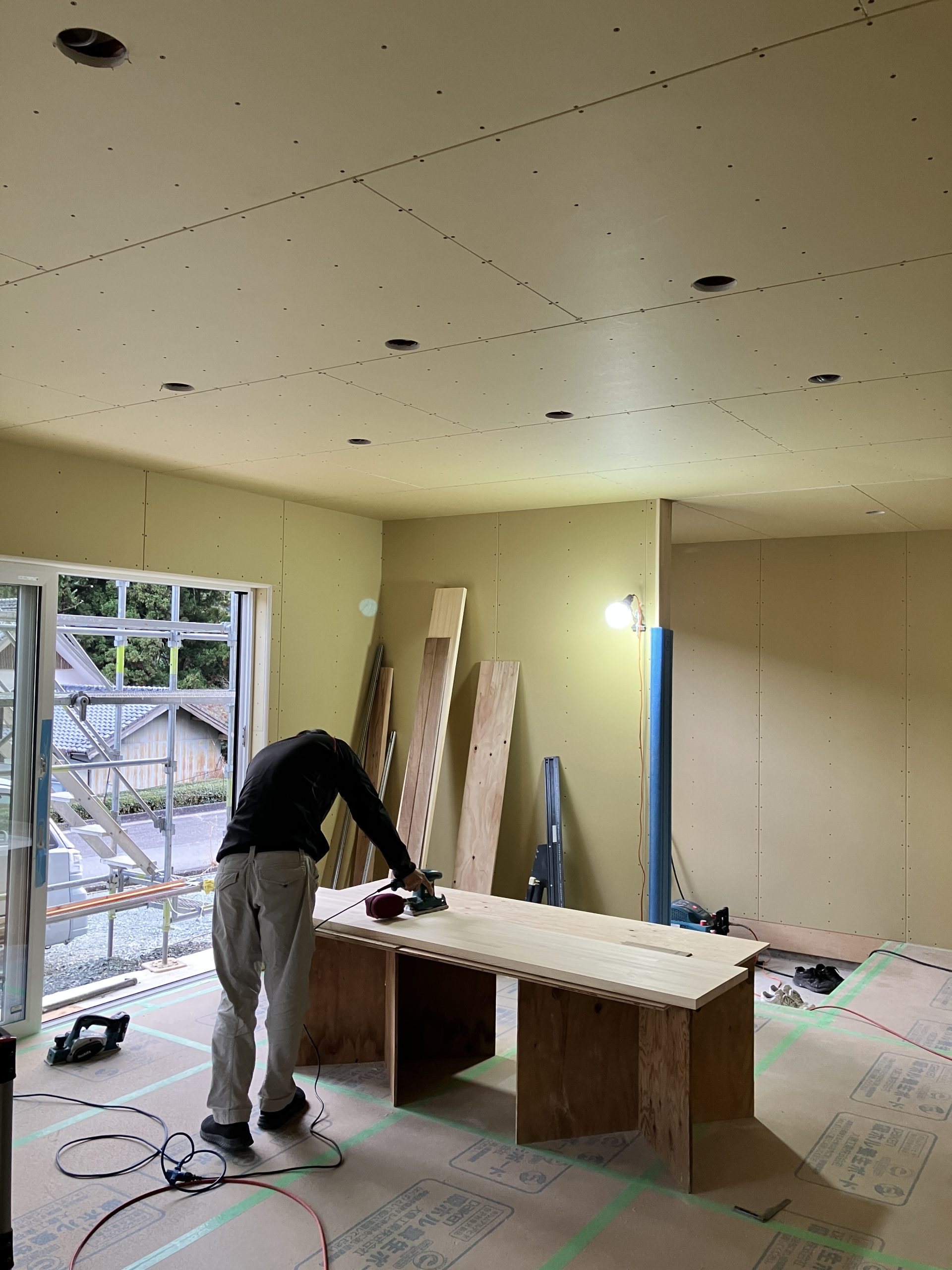

大工工事もあと少し。

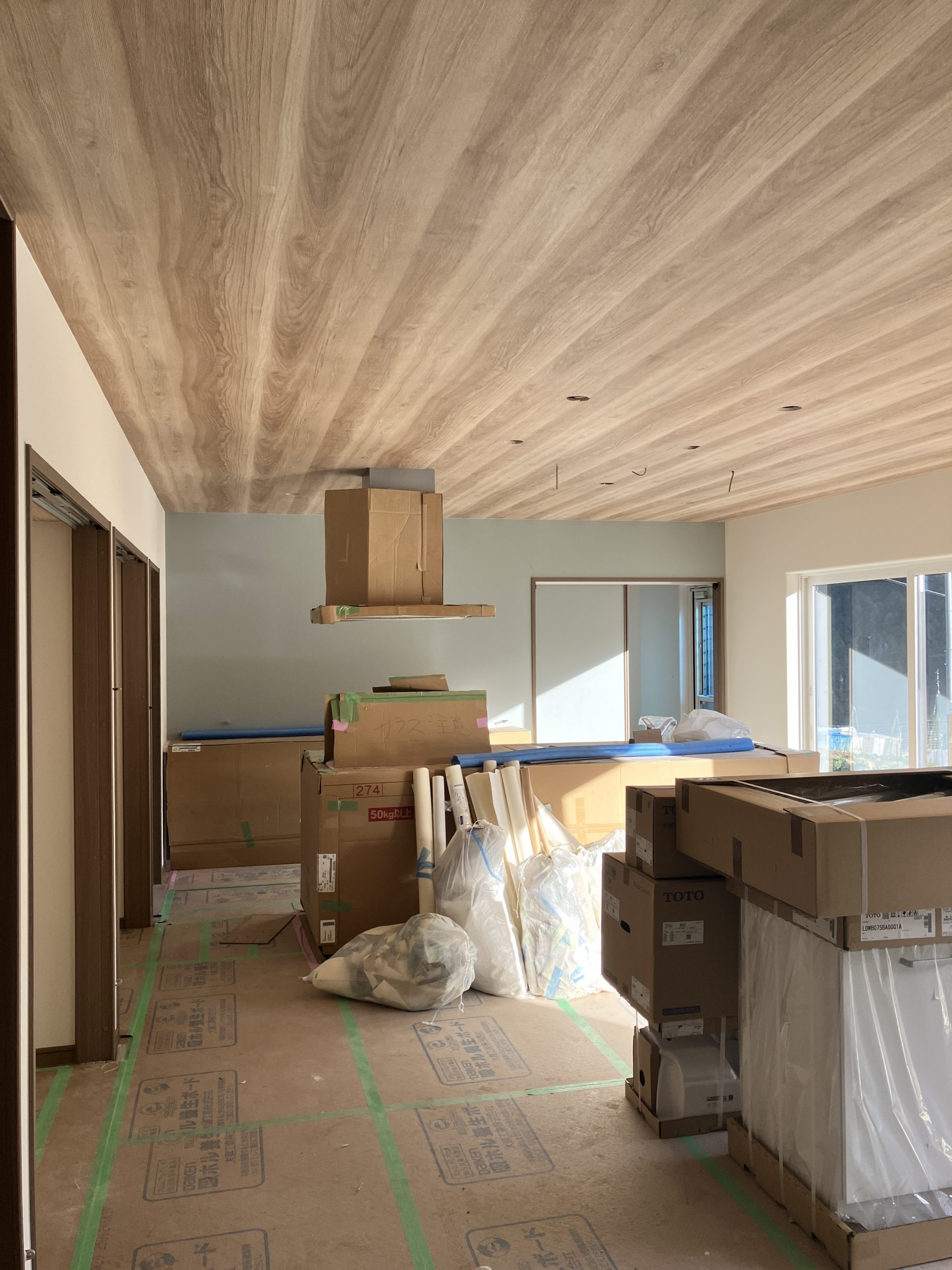

天井の石膏ボードも張り終わりました。
あとは、クローゼットの中などの細部を施工したら、大工工事は完了です。来週からは、仕上げ工事に入っていきます。
25.2025年11月21日

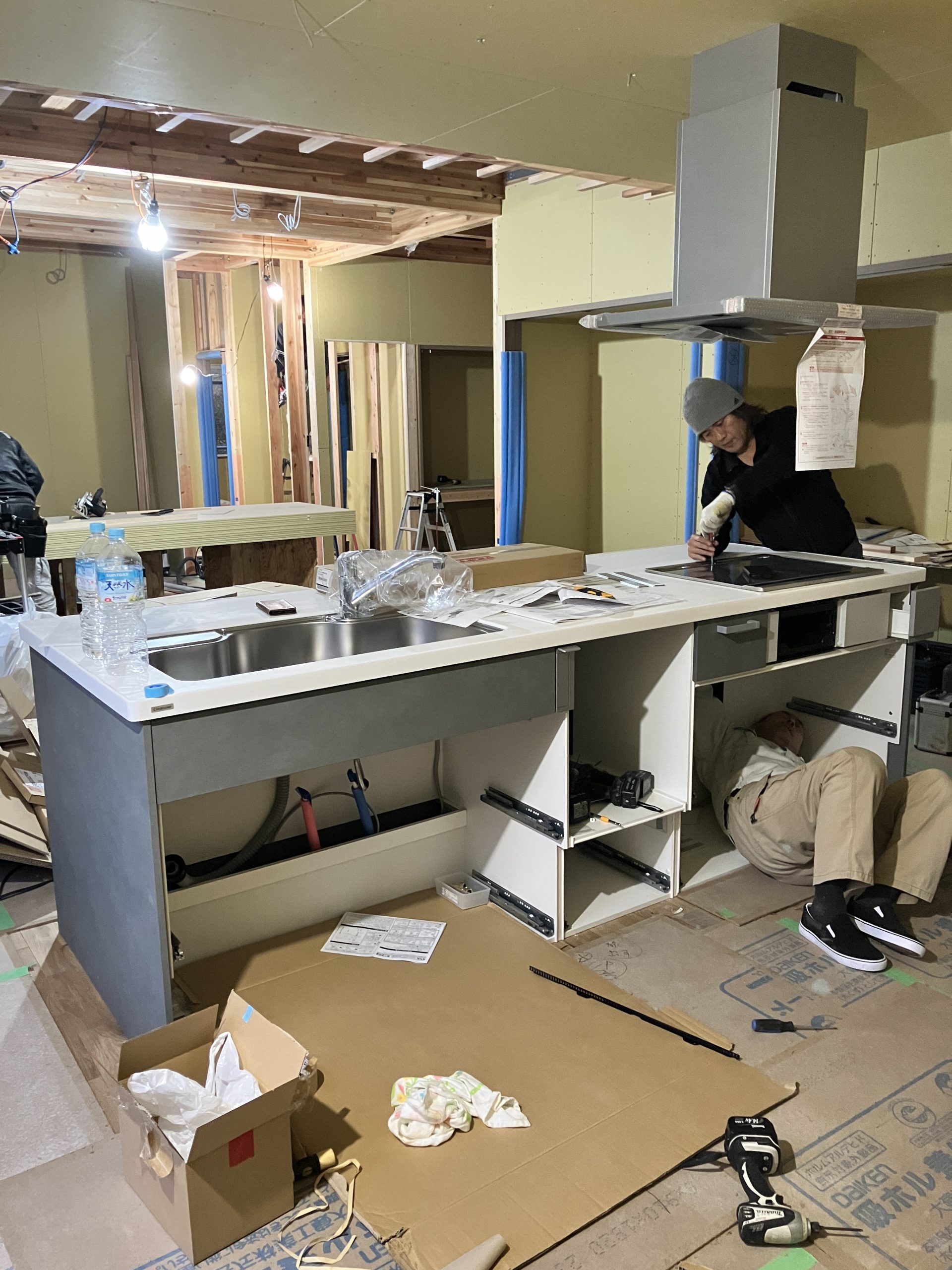

アイランドキッチンです。

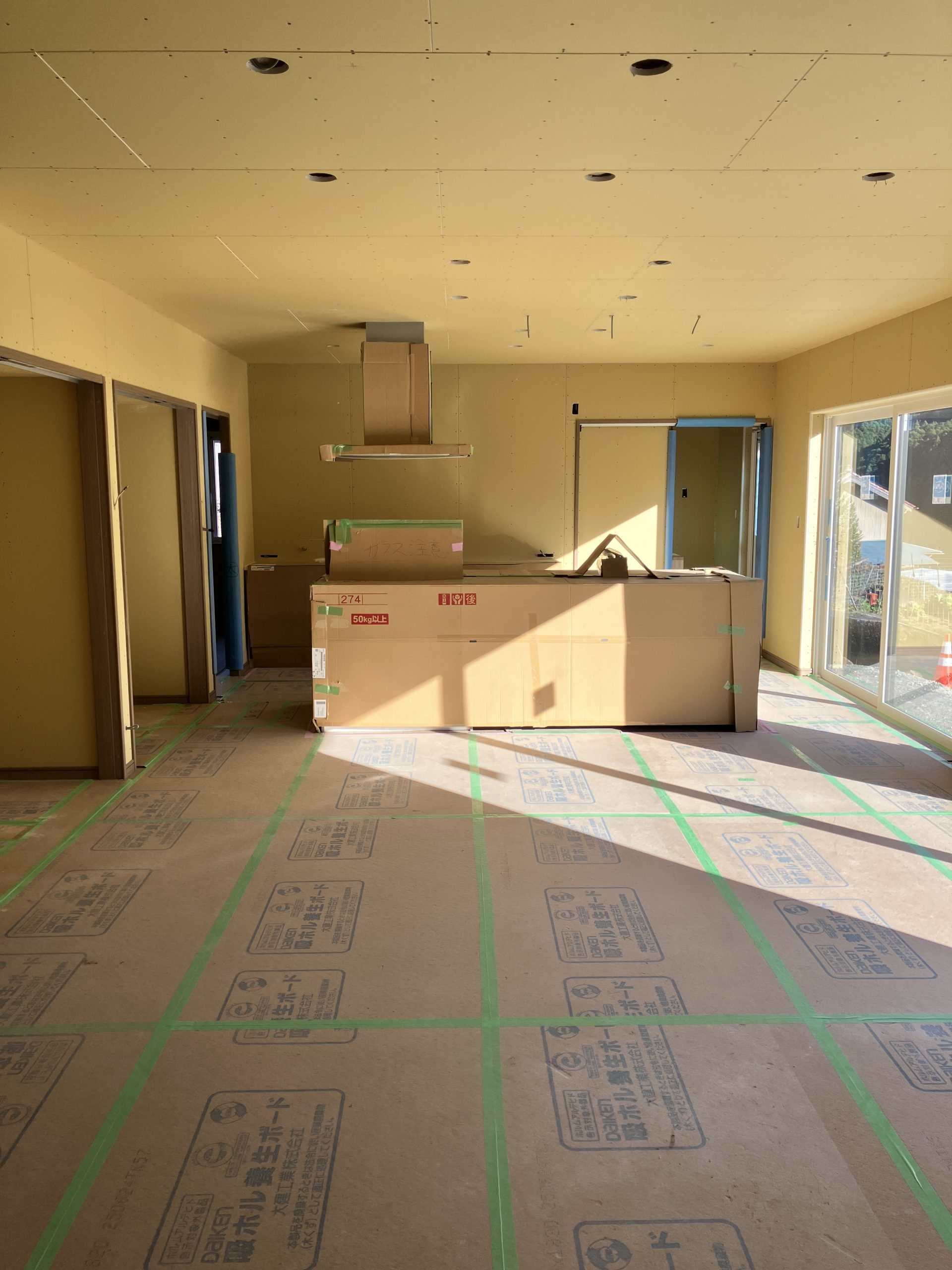

キッチン屋さんがキッチンを施工してくれています。
M様邸のキッチンは、アイランドキッチンを採用されました。ダイニング側は、セミ収納のスタイルです。
24.2025年11月19日

ユニットバスを施工しました。
ユニットバスを施工しました。
TOTOさんのサザナで、1坪サイズです。この後、大工さんがユニットバス周りの壁をつくって、完了となります。
23.2025年11月19日

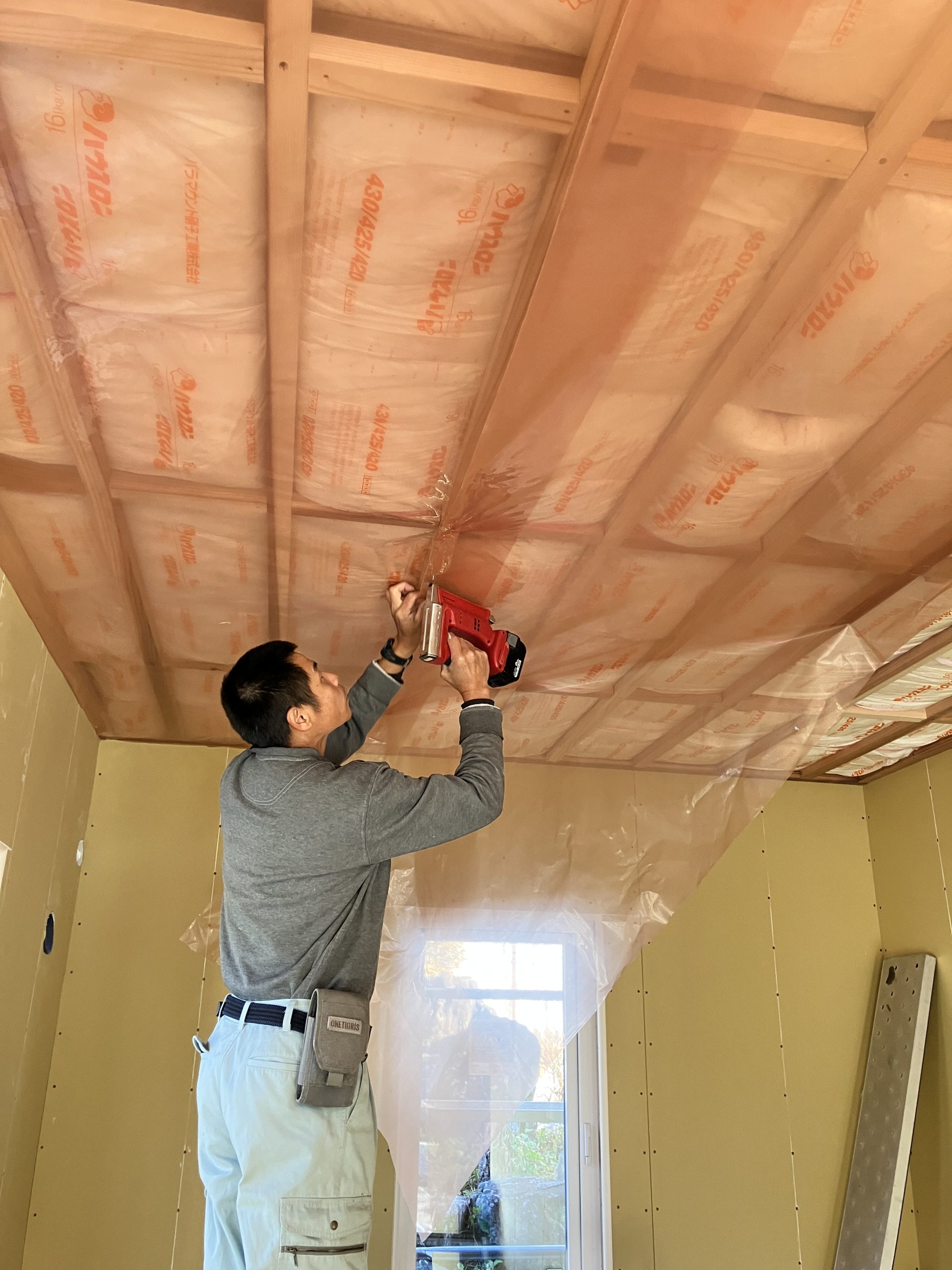

天井に気密シートを施工しています。

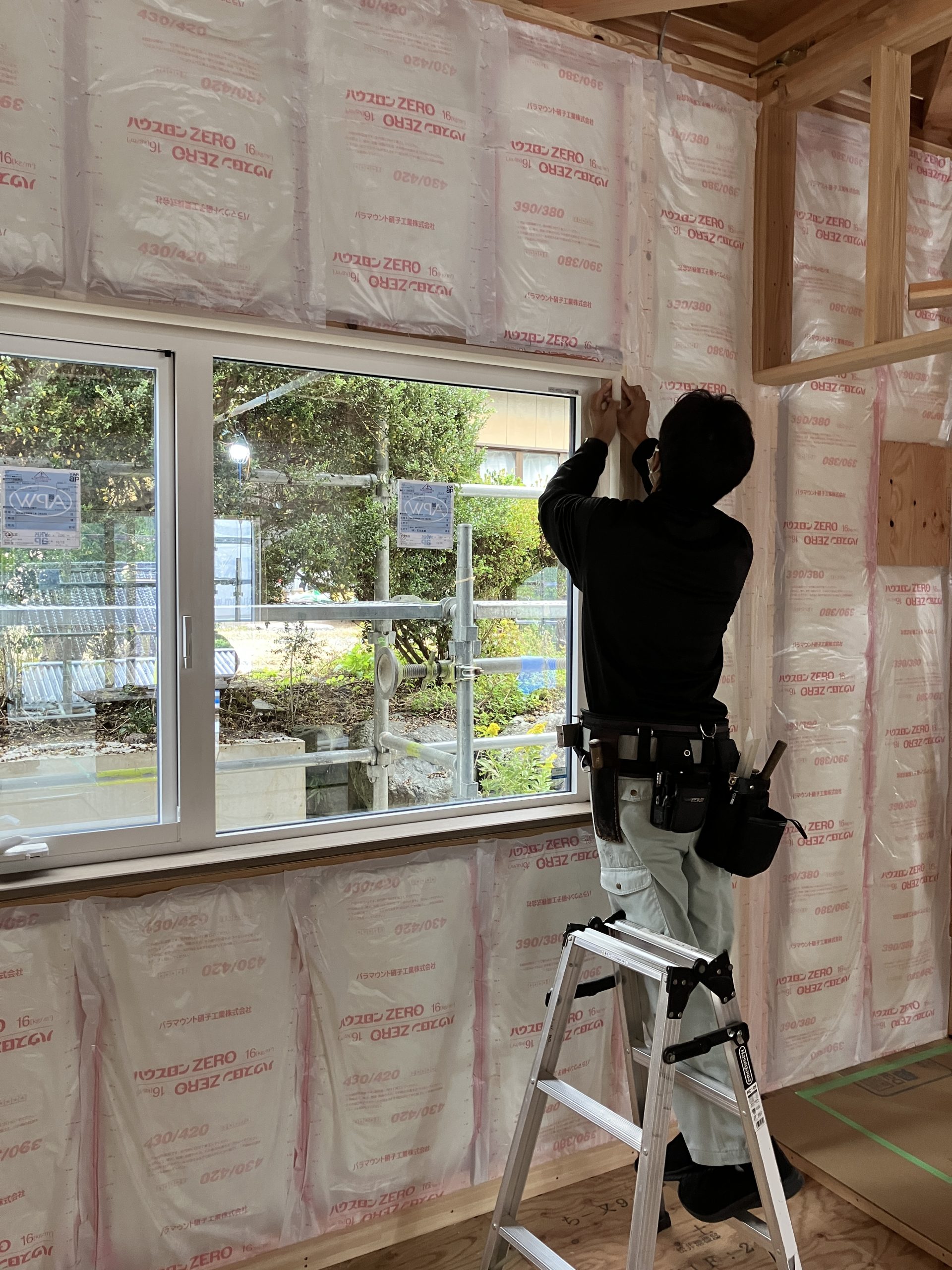

天井の断熱材施工が終わったので、気密シートを施工しています。
気密シートでお部屋の気密性をアップさせて、冷暖房効率を向上させます。気密シートを張ったら、そこに石膏ボードを施工します。
22.2025年11月14日

外壁工事中です。

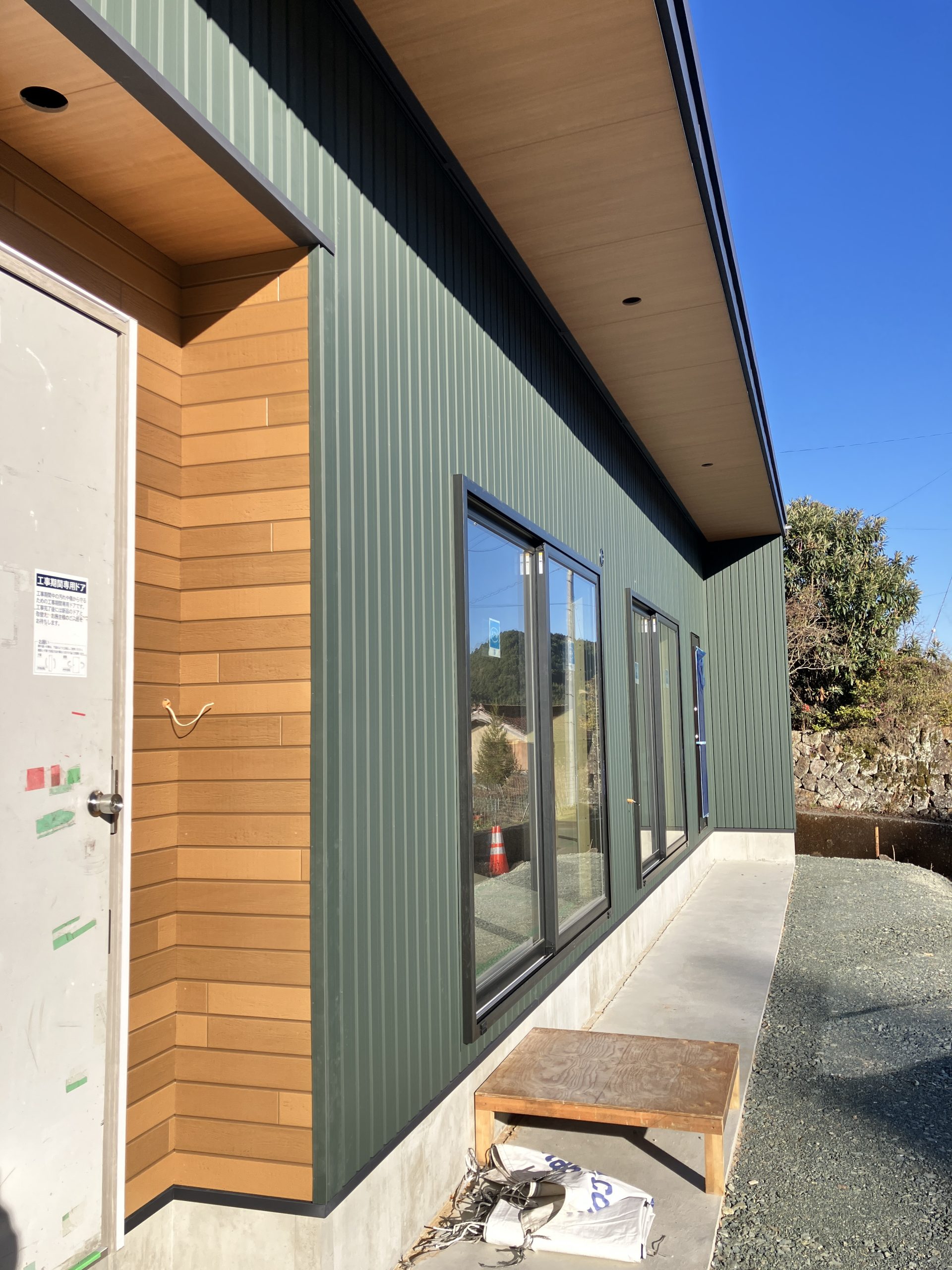

外壁工事も進んでいます。
外壁は、ガルバリウム鋼鈑のグリーン色です。ガルバのグリーンとサッシや水切りのブラックとがよく合っています。
21.2025年11月14日

ペーパー保管庫です。

トイレの壁面に予備のペーパー収納をつくりました。
ニッチ式になっており、M様との現場打合せを行い、大工さんがつくってくれたものです。
20.2025年11月11日

壁の石膏ボードを施工しています。
壁の石膏ボード張りを始めました。
いつものようにボードは、上部の構造材まで張り上げて、省令準耐火に対応した施工方法です。壁のボードを張ったら、次は天井のボードを施工します。
19.2025年11月5日

窓のコーナー部材を施工しています。
窓廻りは下だけ木製の窓枠を取付け、他の3方はアールに仕上げます。
写真の大工さんは、アールに仕上げるためのコーナー部材を取り付けています。ここに仕上げの壁紙を貼ることでコーナーがアールになり、やわらかい雰囲気に仕上がります。
18.2025年11月5日

床板を施工中です。

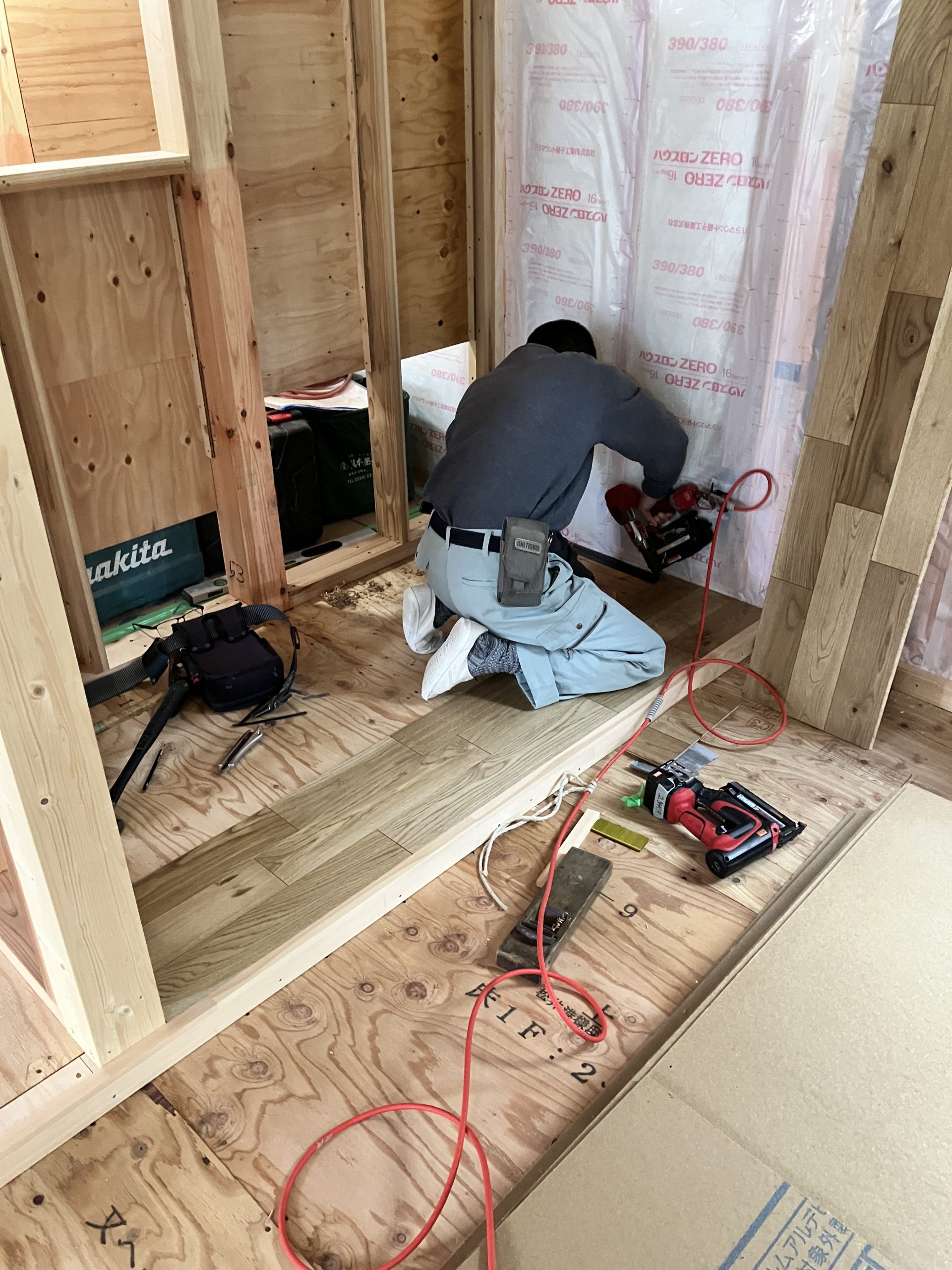

壁の断熱材が終わったら、次は床板の工事です。
大工さんがフローリング材を1枚1枚丁寧に施工してくれています。
17.2025年10月28日

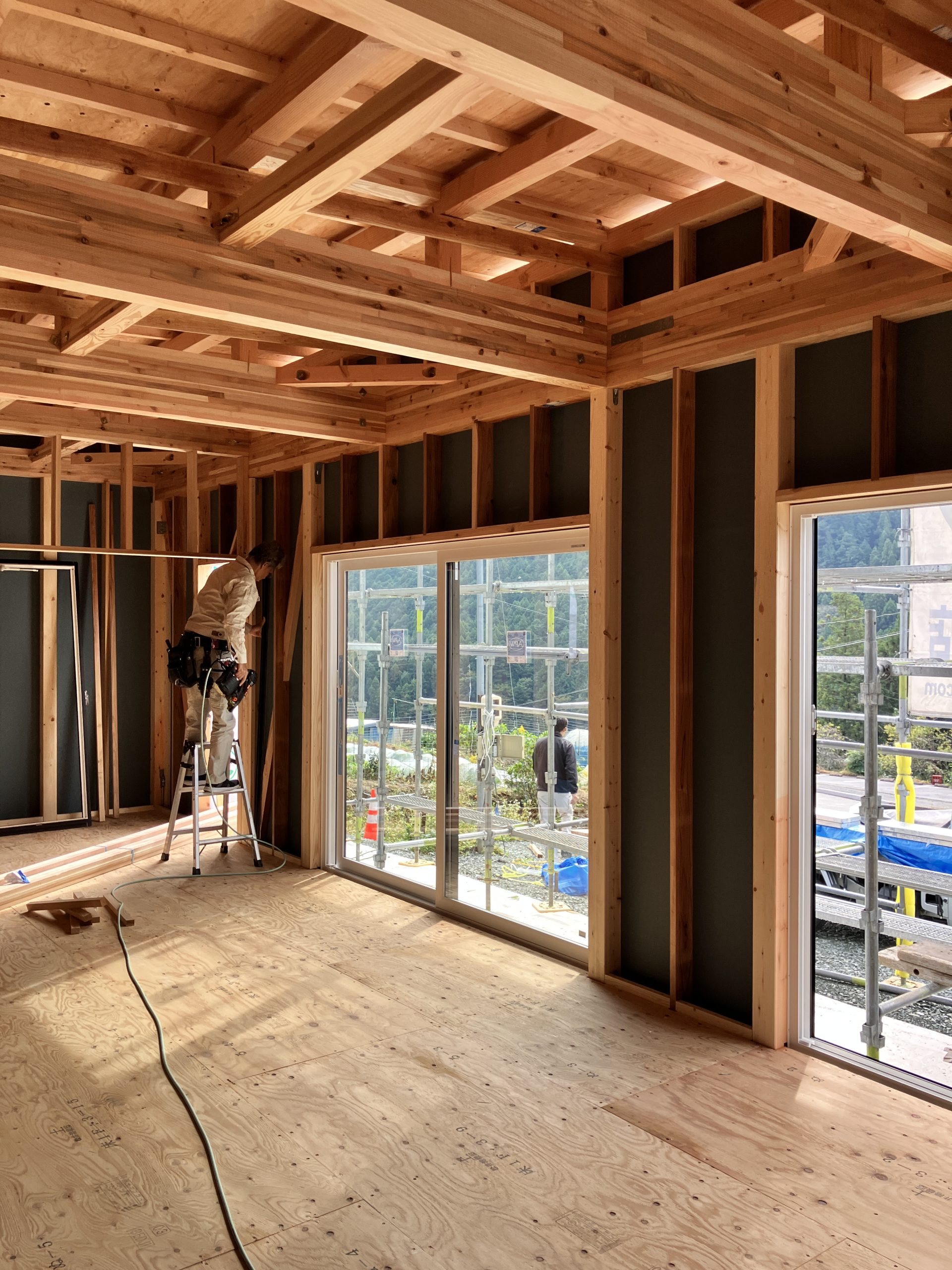

電気配線工事が始まりました。

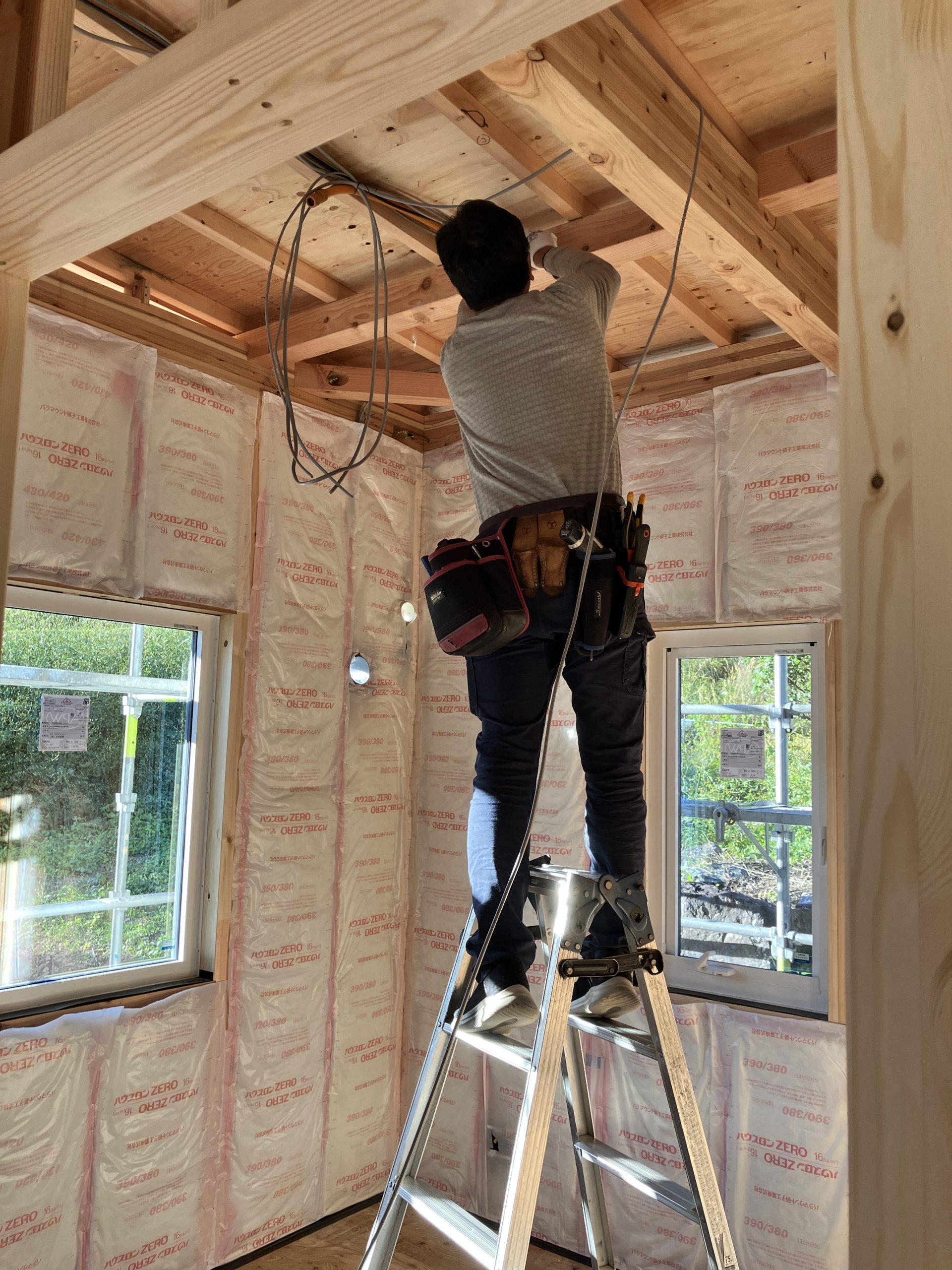

現場では電気屋さんによる配線工事が始まっています。
この工事の前には、M様と電気屋さんとで、コンセントや照明の位置について現場を見て高さなどを確認しながら打合せを行っています。現場で打合せをすることで、図面よりも正確にまた電気屋さんに直接伝えることができます。
16.2025年10月28日

断熱材を施工しています。

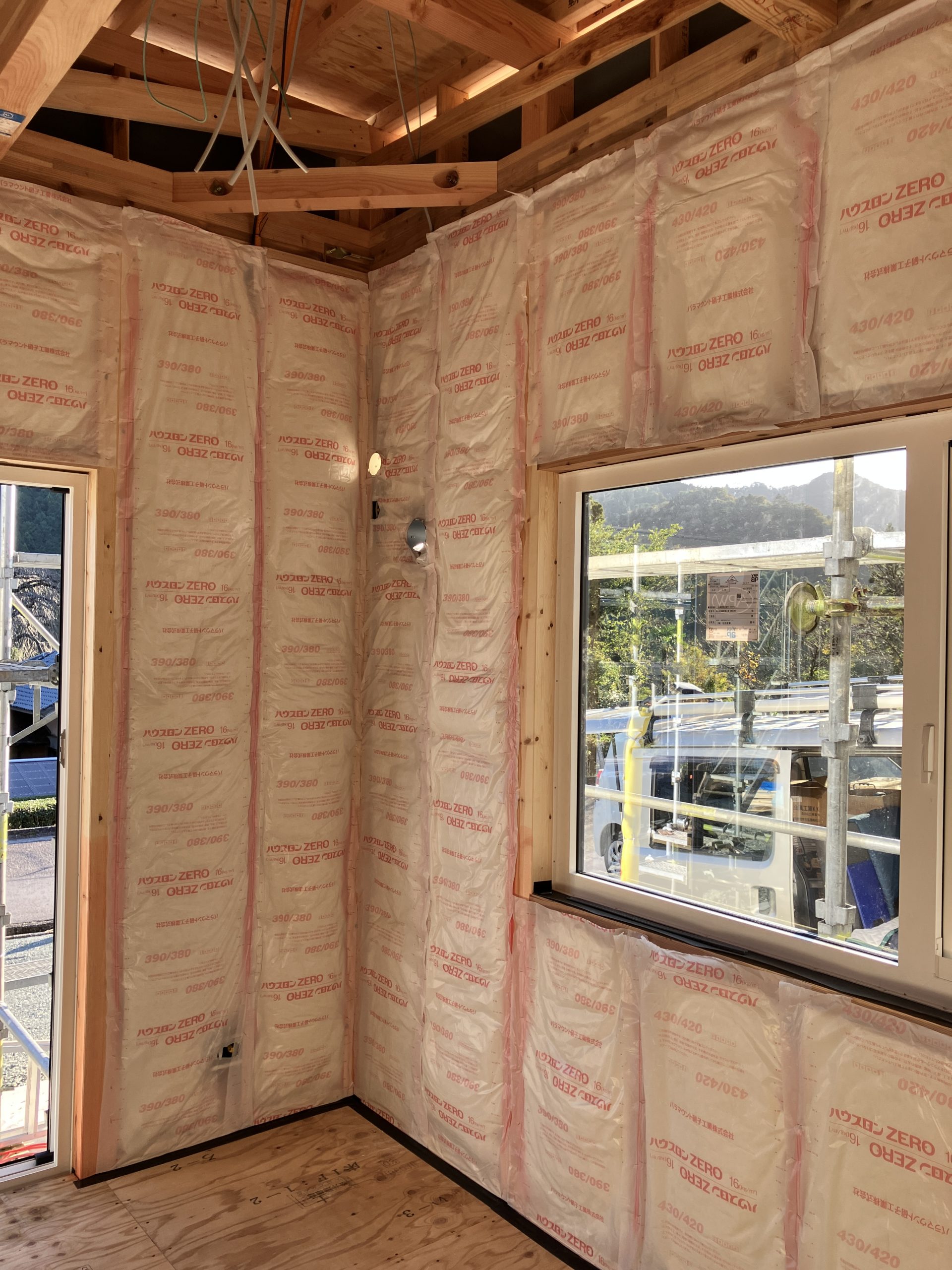

サッシも入り、壁の断熱材を施工しています。
鈴木工務店は標準仕様で「省令準耐火」仕様なので、壁の断熱材は天井までではなく、その上の構造材まで入れています。また、断熱材の下部は床合板に気密テープでしっかりと押さえます。
15.2025年10月24日

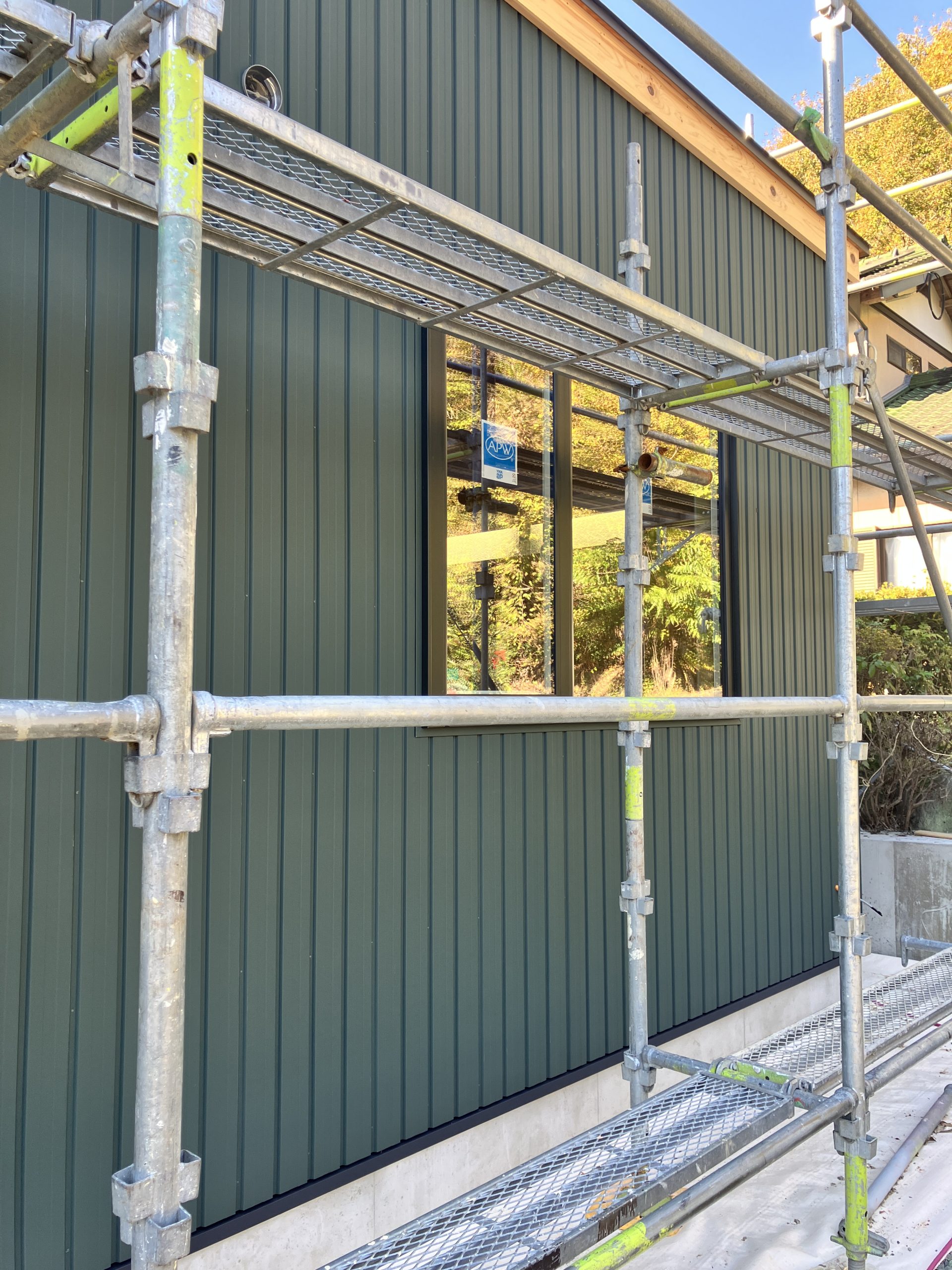

サッシが入りました。
現場にサッシが入りました。
これで、外部が囲われたので雨風にさらされる心配がなくなりました。サッシは、YKKさんのAPW330。その中でも、ペアガラスの内部にアルゴンガスを封入した仕様です。
サッシが入ったので、現場は断熱材施工に進んでいきます。
14.2025年10月20日

耐震等級3の家づくり
鈴木工務店の住まいは、耐震等級3の第三者機関認定が標準仕様です。

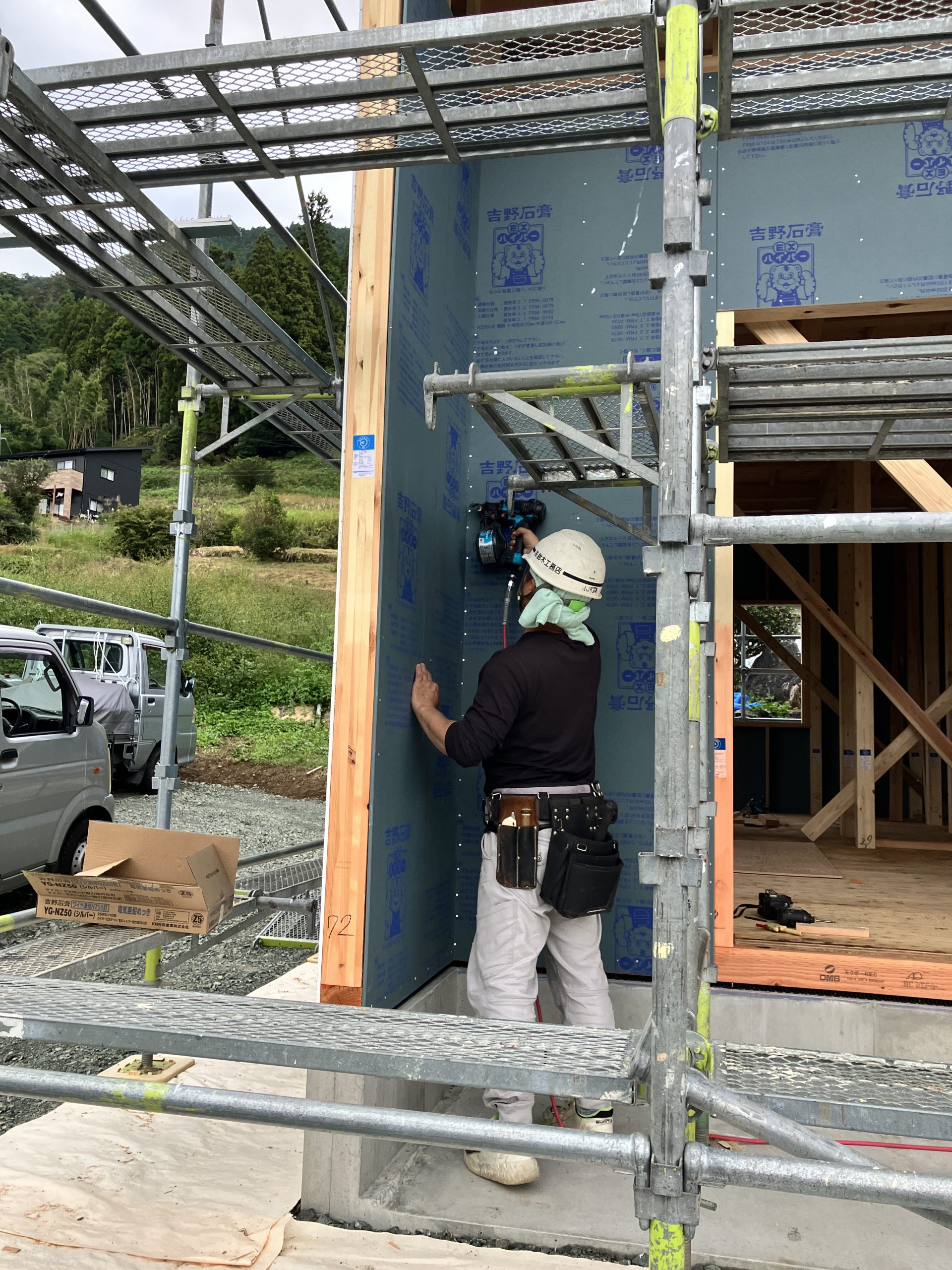

耐震力を高めるために、外部に耐力面材を施工しています。
13.2025年10月20日

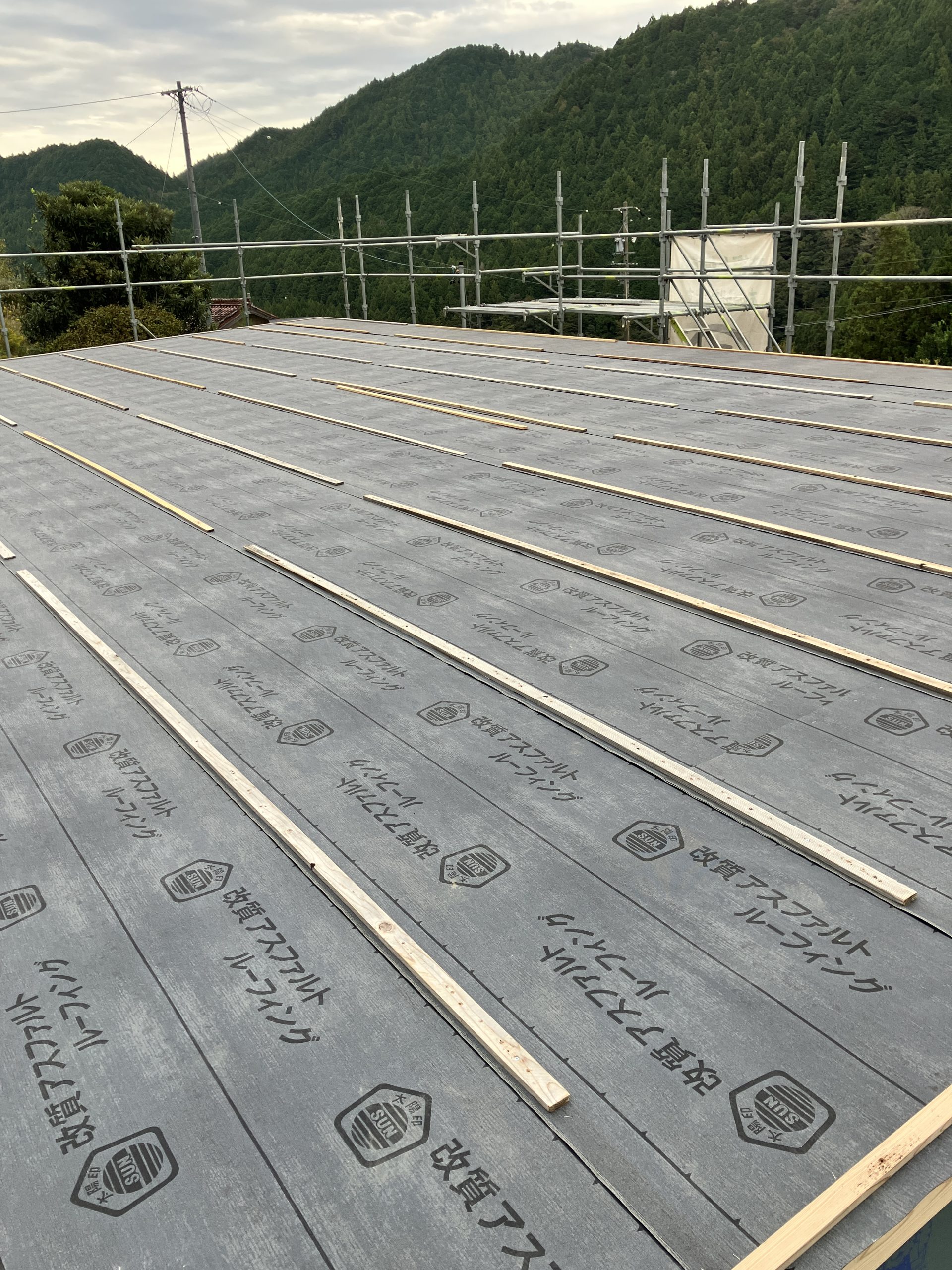

屋根仕舞い、完了です。
上棟工事も無事に終わり、今日は屋根仕舞いをしました。
屋根工事はまだこれからですが、その下地となるルーフィングを施工しました。この上に、屋根材のガルバリウム鋼鈑を施工します。
12.2025年10月18日

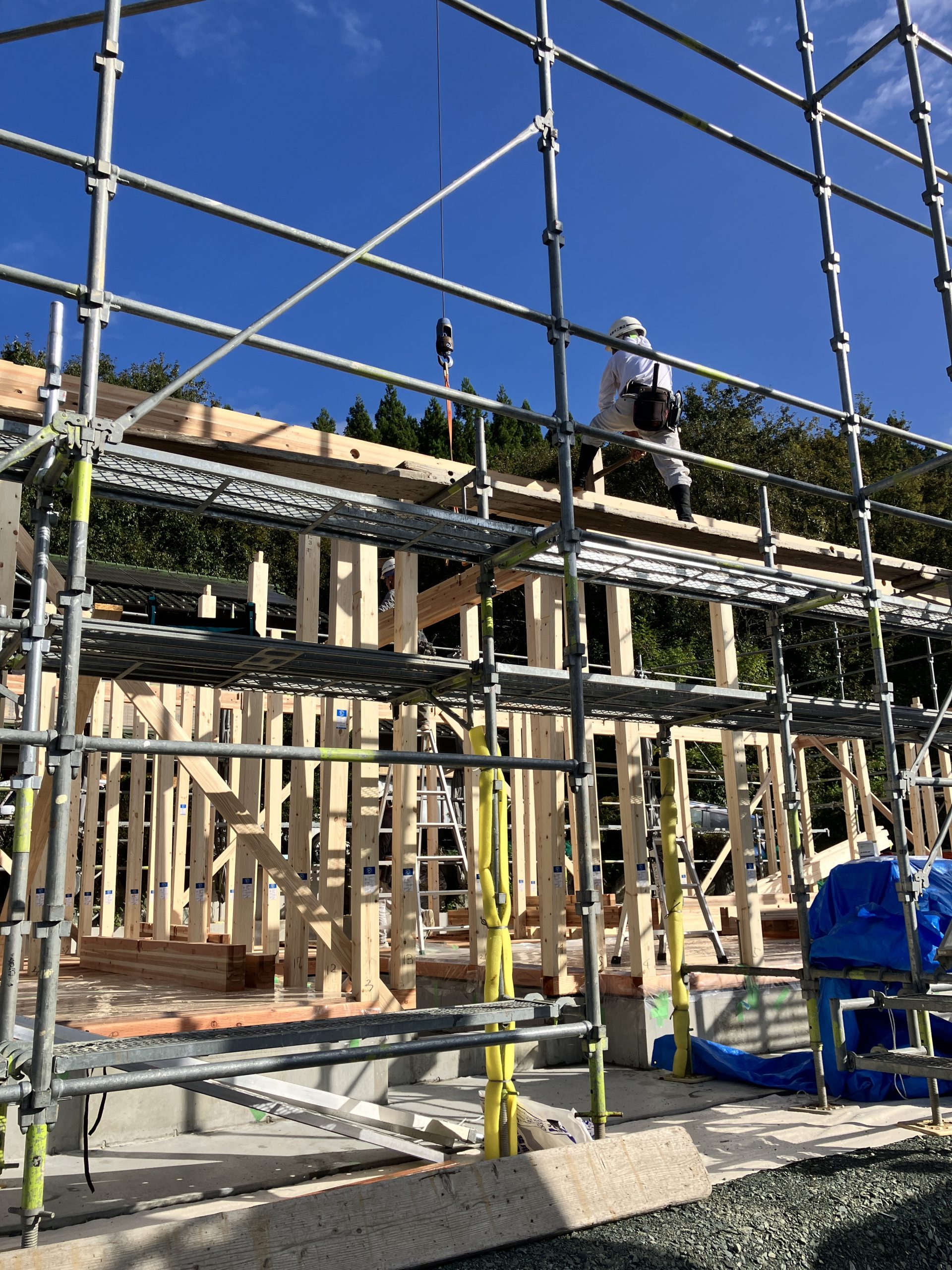

上棟工事②

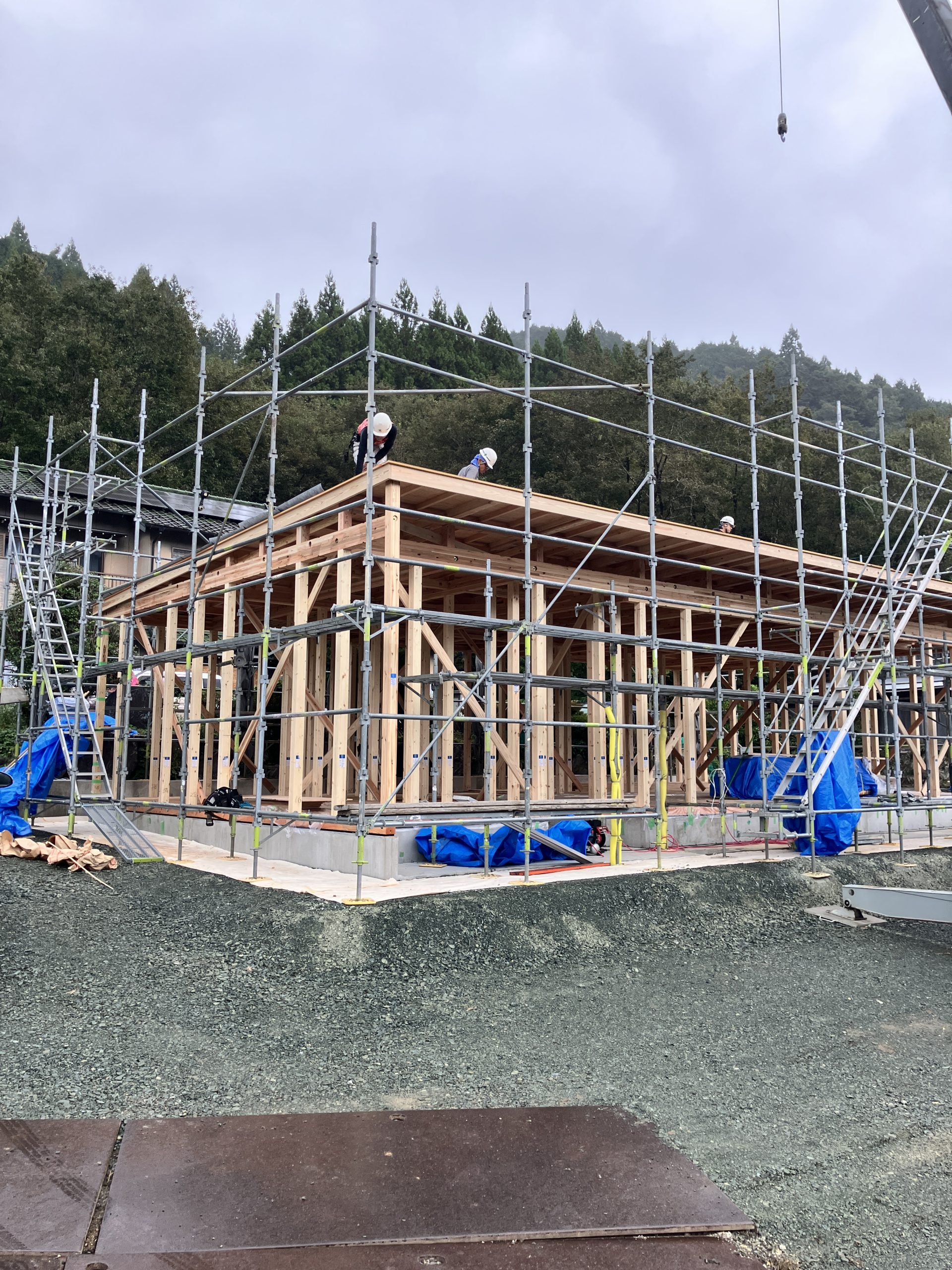

無事に、上棟工事を完了しました。
午後に少し雨にあいましたが、夕方には回復。地区の方に大勢お集りいただき餅投げも行われました。来週から引き続き大工工事を行っていきます。
M様、今日はおめでとうございます!
来週からも引き続きよろしくお願いします。
11.2025年10月18日

上棟工事①
M様邸、本日上棟工事です。
天気が心配され、この一週間ずっと天気予報を見ていましたが、昨日から奇跡的に予報が改善。今日は朝から晴天の下で、上棟工事をスタートしました。
10.2025年10月17日

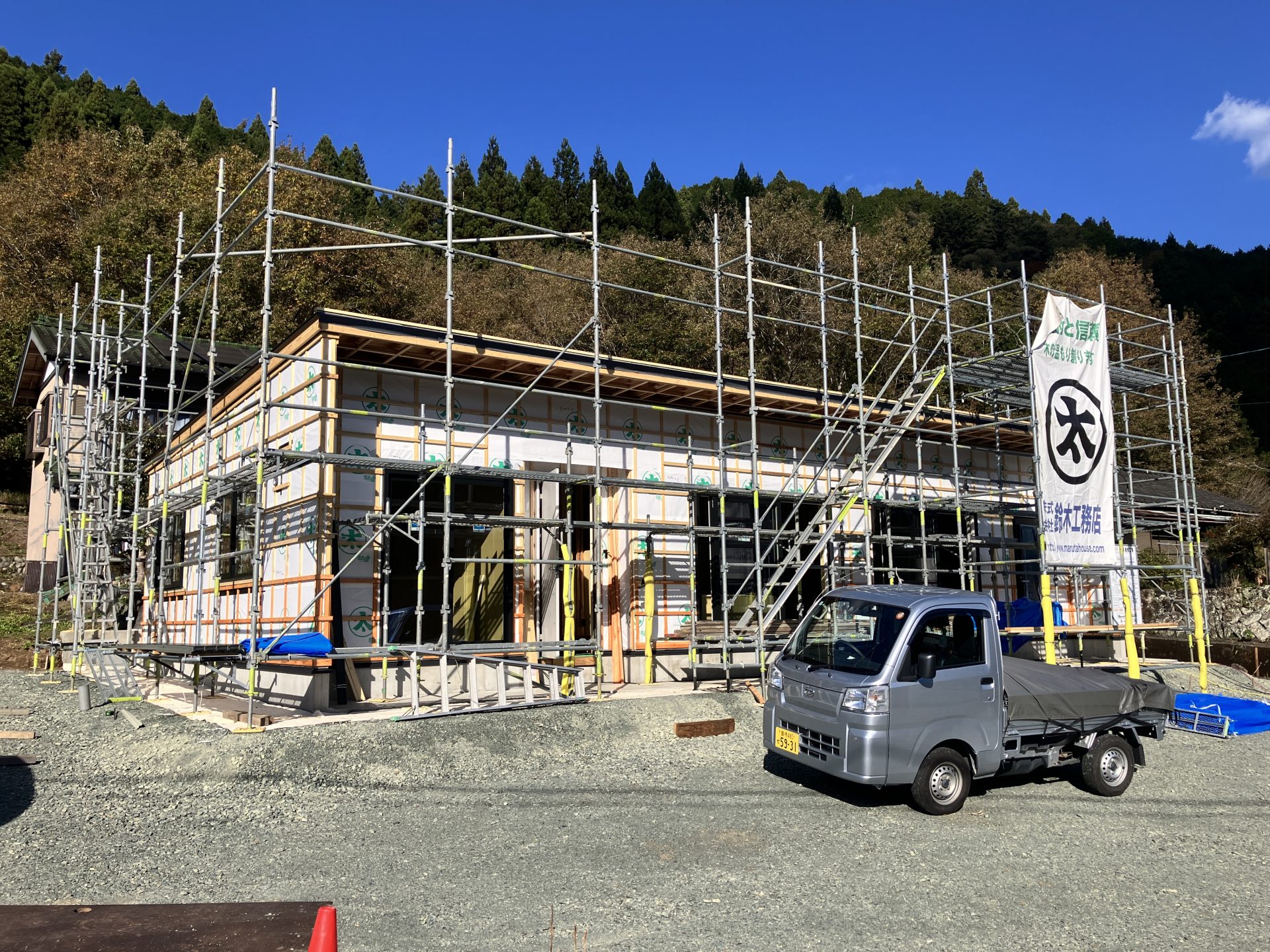

明日は上棟工事。

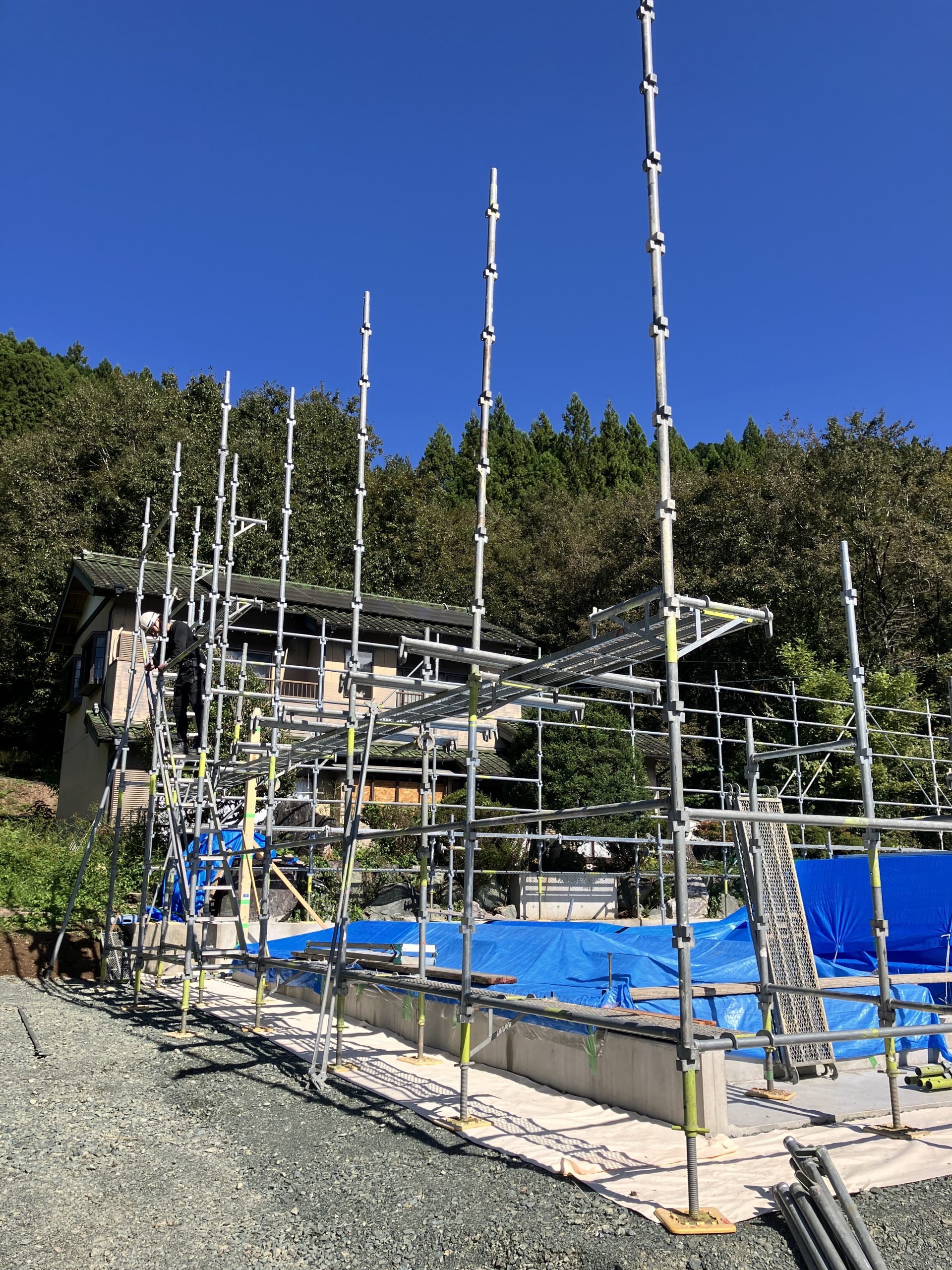

上棟の準備工事も終わり、今日は外部足場を組んでいます。
明日が、上棟日。ずっと芳しくなった天気予報も改善しました。明日は、いい上棟工事ができそうです。
9.2025年10月10日

床下断熱と構造用合板を施工中。
上棟に向けた準備工事を進行中です。
土台伏せの後は、大引きの間に床下断熱を施工しました。その上に、厚さ24mmの構造用合板を施工しています。この構造用合板で地震に耐えるための、強い面をつくります。
8.2025年10月8日

土台伏せを行っています。
養生期間を置き、基礎の脱枠を行いました。
現場は上棟工事に向けて、準備工事を進めていきます。
まずは、土台伏せから。基礎の立ち上がりの上に、基礎パッキンを施工して、土台を伏せていきます。
7.2025年10月3日

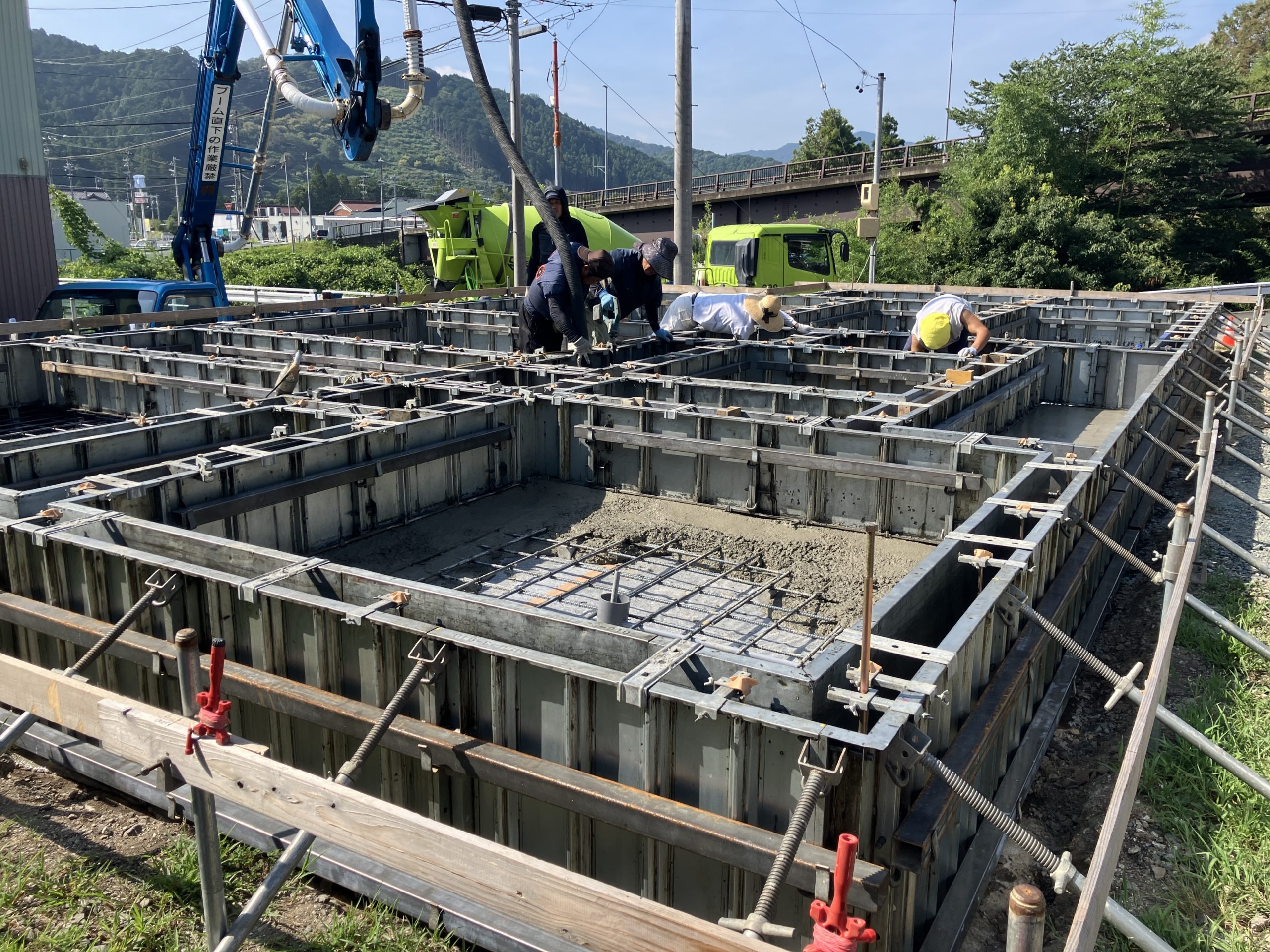

コンクリート打ち。

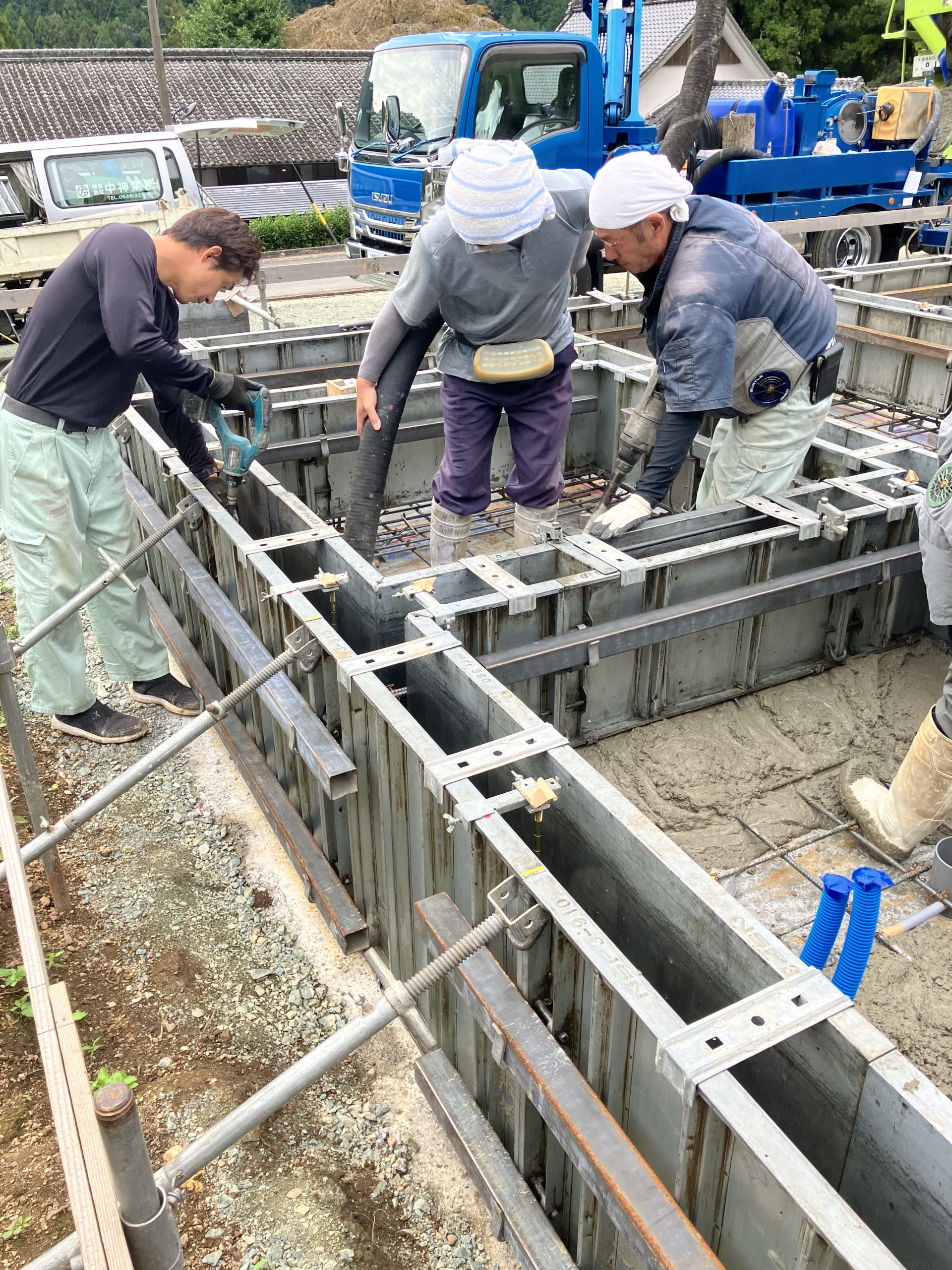

今日は、朝からコンクリート打ちを行いました。
鈴木工務店の標準施工は、『一体打ち工法』ですので今日一日で全てのコンクリートを打ちます。ポンプ屋さん、左官屋さんにも朝から来てもらっての作業です。
6.2025年9月26日

鉄筋組み完了、型枠を施工しています。
鉄筋組みが完了し、第三者機関による配筋検査も受けました。
現場は、型枠施工に進んでいます。まずは、外周部の型枠から。
外周型枠は、鉄筋組みの前に取り付けた「段セパ金物」に据え付けます。そして、内部の立ち上がり型枠は「Tバー金物」をつかって、宙に浮かせて施工します。
5.2025年9月24日

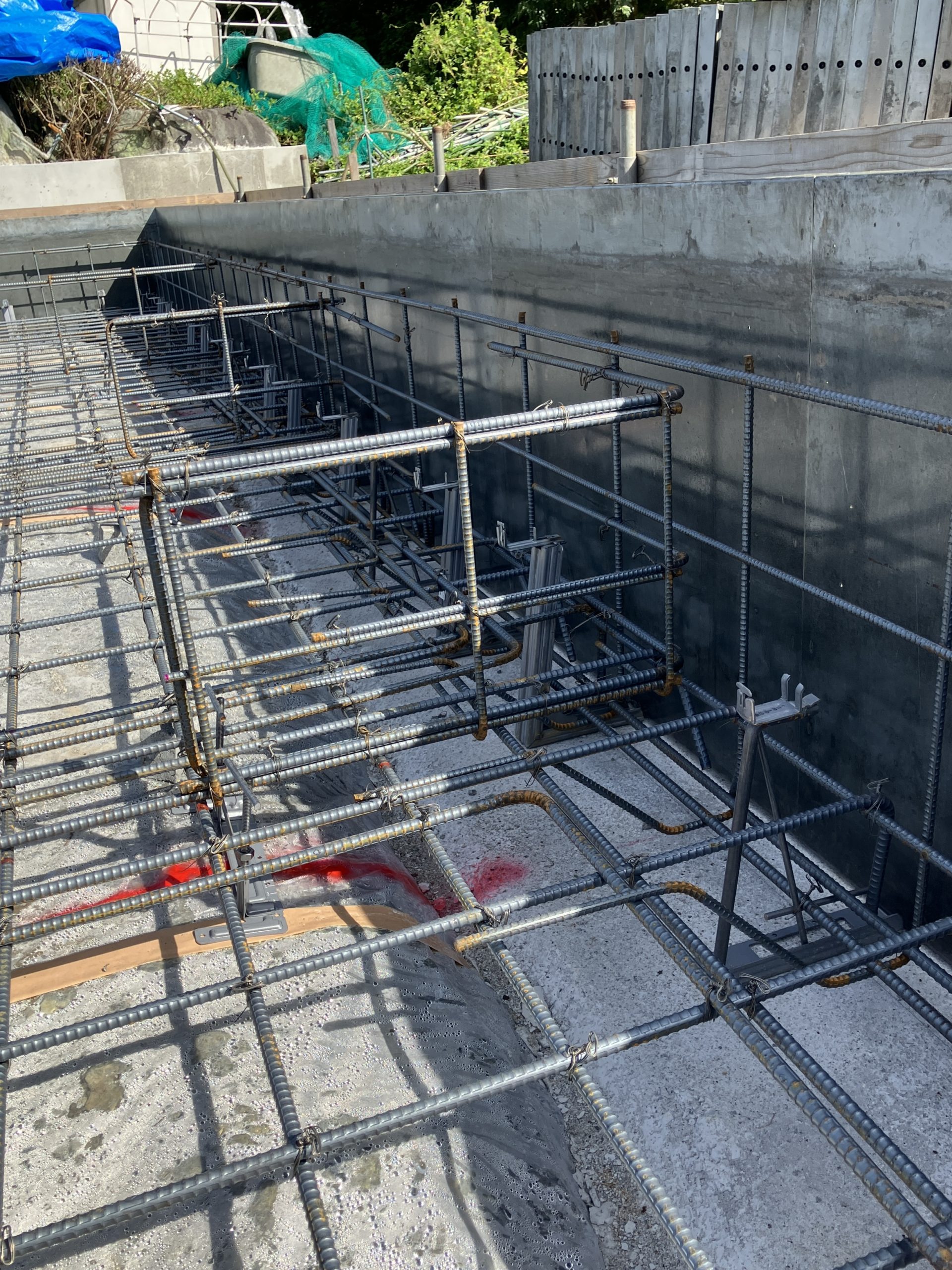

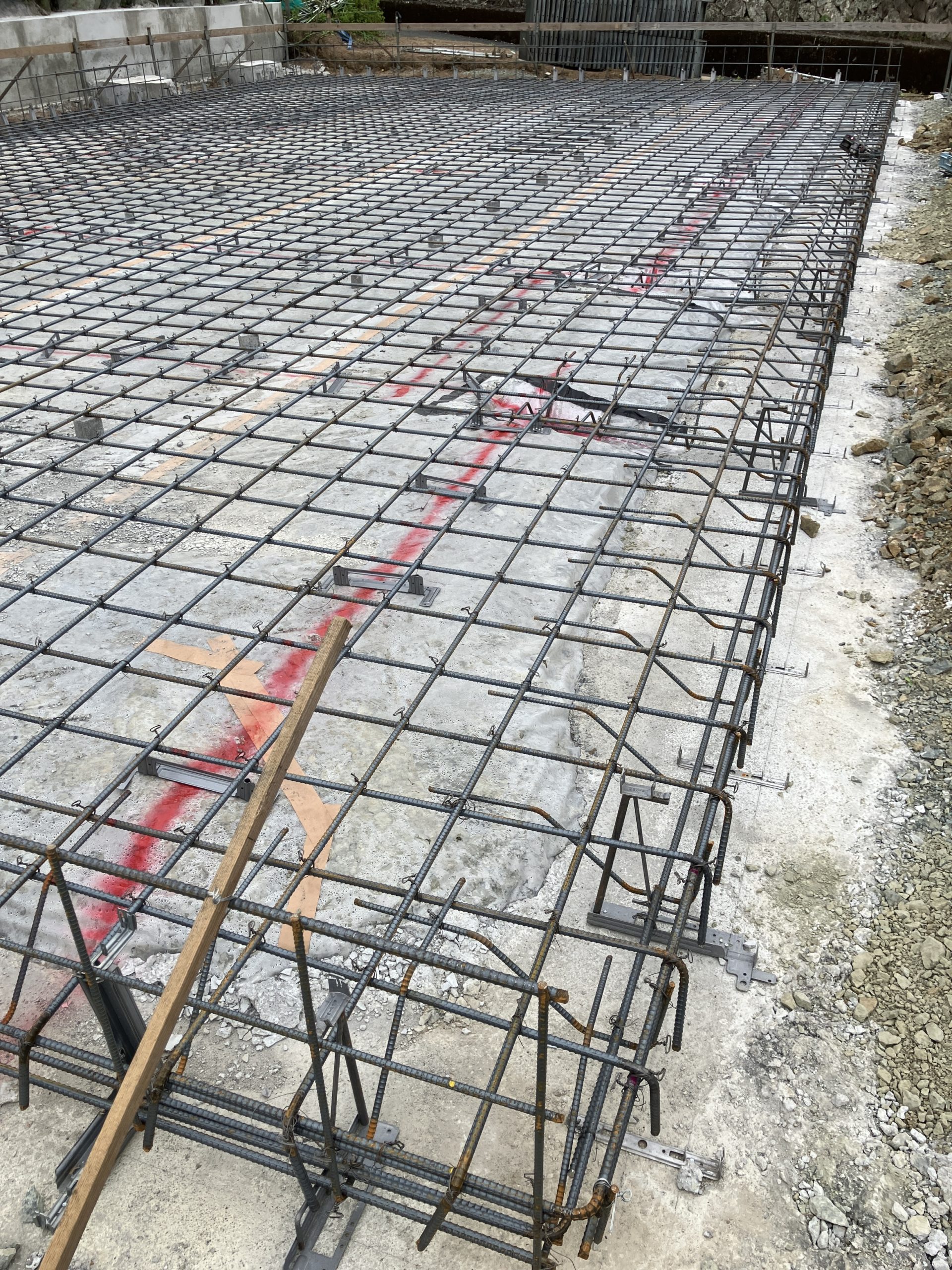

鉄筋組みを開始しました。
段セパ金物の工事も終わり、鉄筋組みを行っています。
まずは、先日施工した段セパ金物に合わせて、外周鉄筋を施工しました。スラブ筋も施工できたので、これから内部の立ち上がり鉄筋を施工していきます。
今週中には鉄筋組みも完了の予定です。
4.2025年9月19日

一体打ちの金物を施工中です。
外部の捨てコン打ちも終わり、現場は鉄筋組みへと進んでいきます。
まずは、鉄筋組みの準備工事として、「一体打ち工法」用の段セパ金物を施工しています。先にこの金物を施工し、ここに合わせて鉄筋を組んでいきます。
3.2025年9月12日

防湿シートを施工しました。

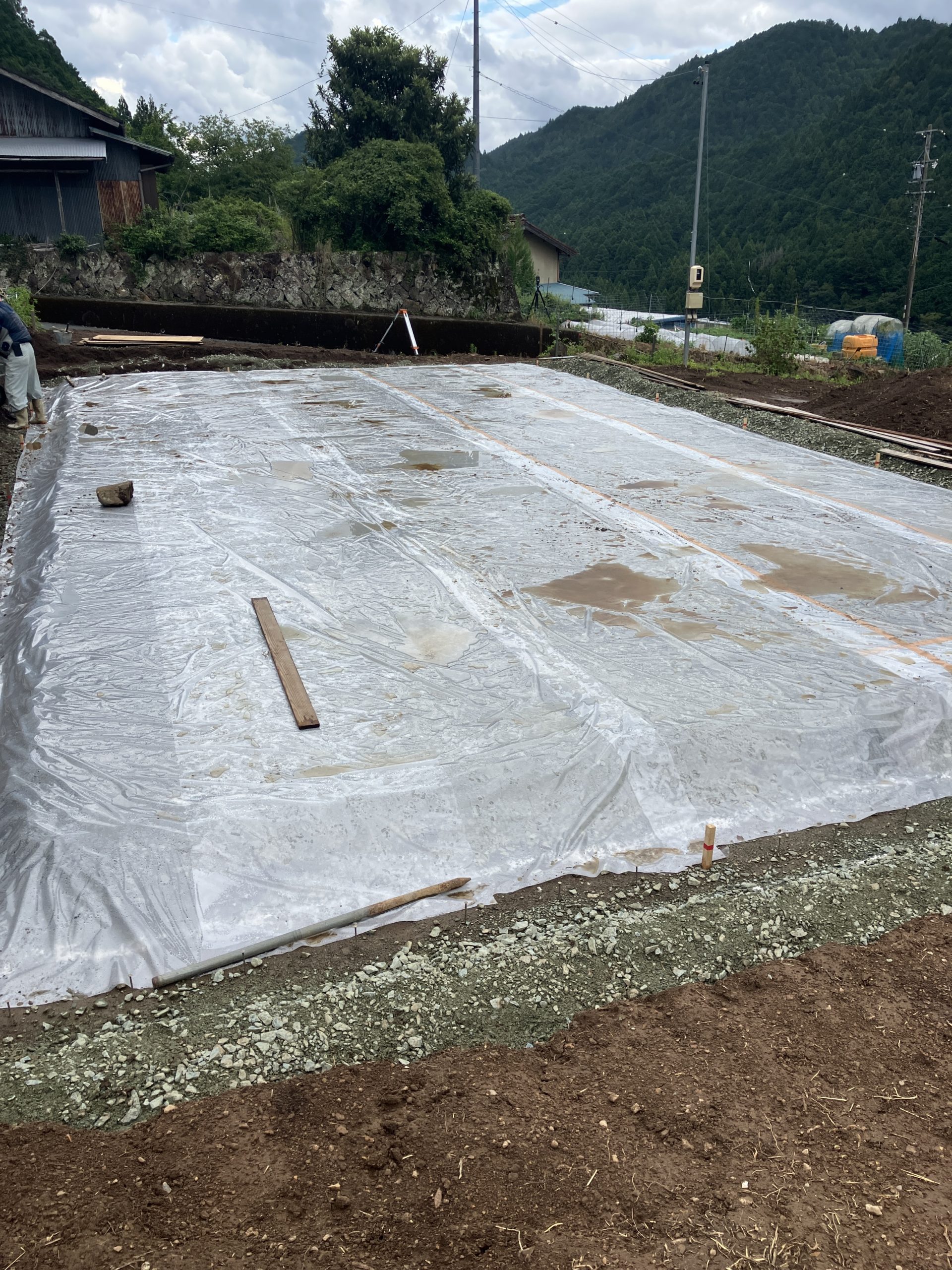

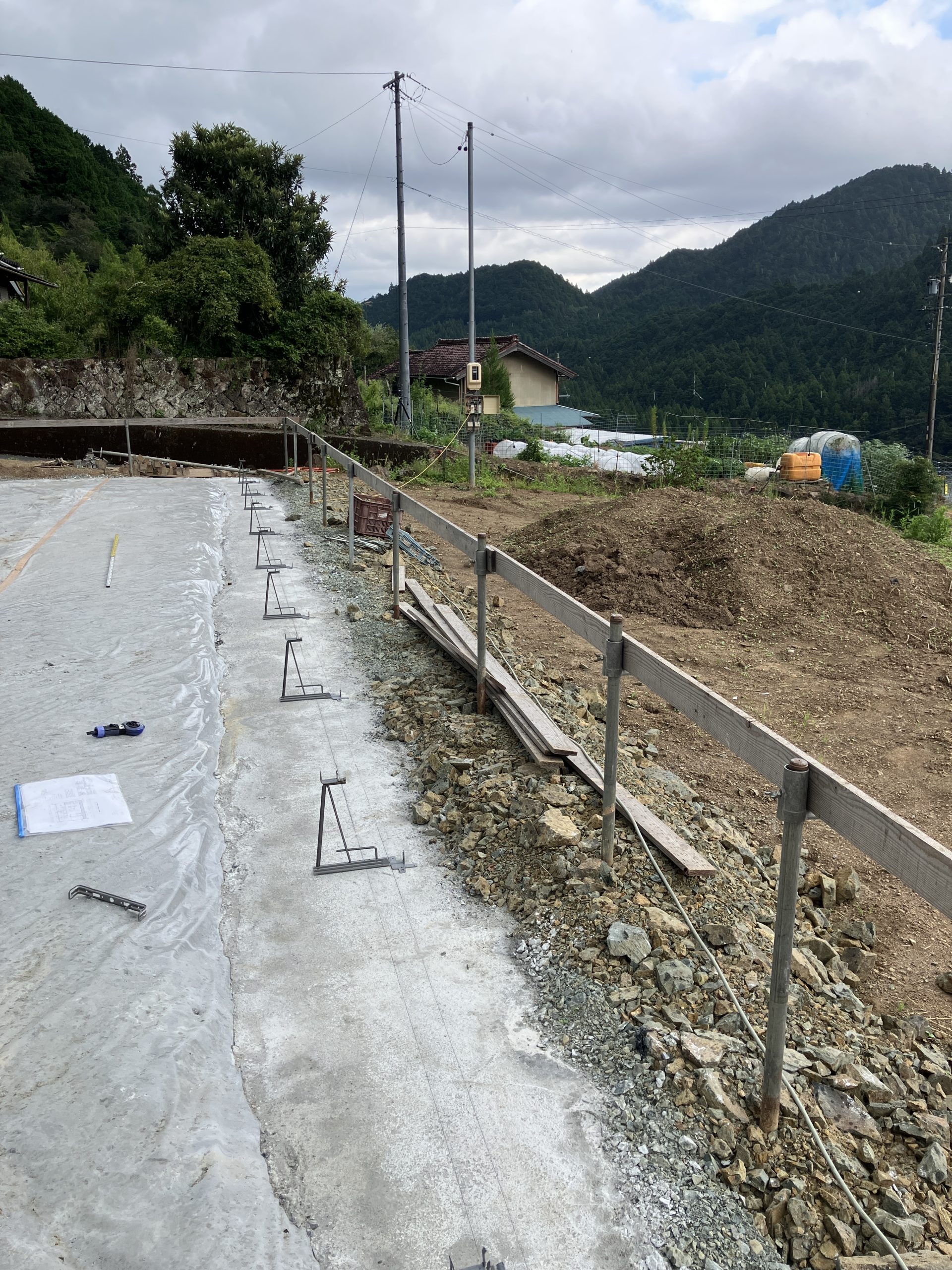

掘り方、砕石転圧が完了したので、防湿シートを施工しました。
この防湿シートで基礎下からの湿気の立ち上がりを防ぐ、重要な役目をもっているシートです。次は、外周の捨てコン打ちを行い、鉄筋組みへと進めていきます。
2.2025年9月8日

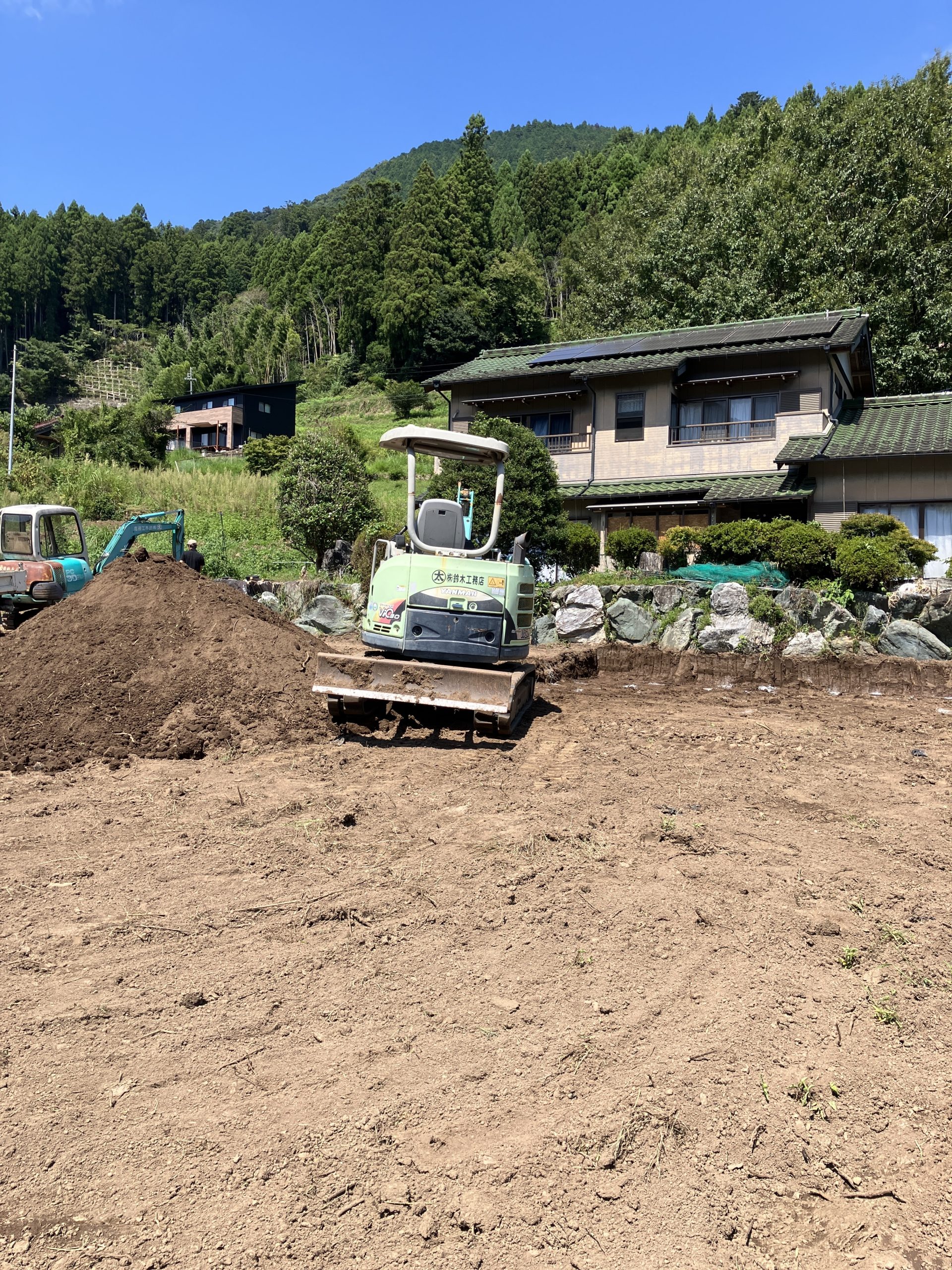

掘り方工事中です。
基礎工事に着手し、まずは掘り方として基礎部分を掘る工事を進めています。
現場が多少高低差もあるので、いつもより広めに土を鋤き、地盤面を整えながら進めていきます。

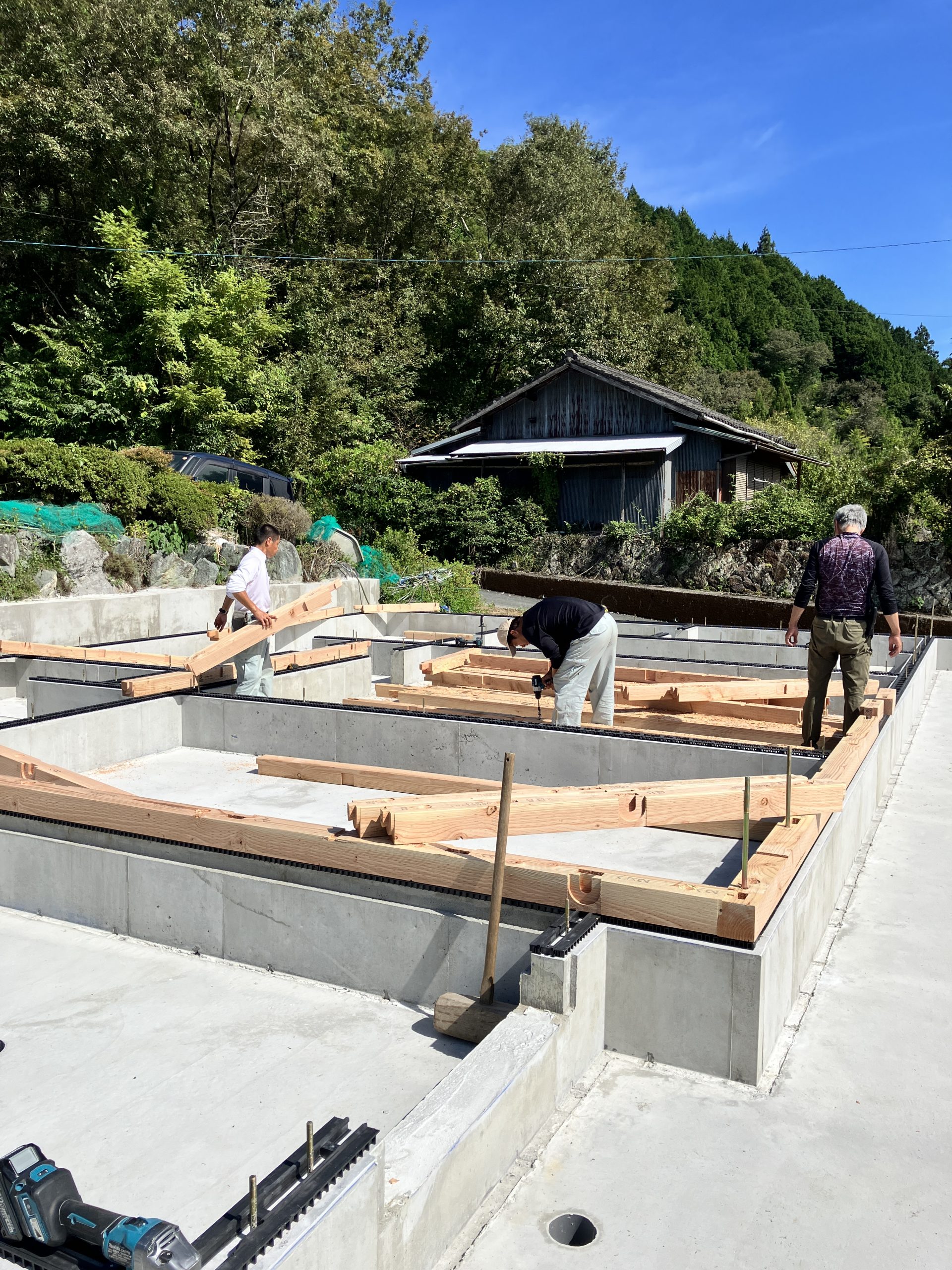

1.2025年9月4日

地鎮祭を行い、基礎工事に着手しました。
本日、東栄町の月にて平屋のお家の地鎮祭を行いました。
天気が心配される中でしたが、無事に神事を執り行うことができてホッとしました。その後、基礎工事に着手しました。
M様、これからよろしくお願いします。
