■建築中レポート
46.2024年5月20日
![](https://marutahouse.com/wps/wp-content/uploads/2024/06/DSC05125-683x1024.jpg)
全ての工事が完了しました②
外観の全景写真です。
カーポートがかぶってしまって建物が見にくくなってしまうので、外構工事前の全景写真です。
45.2024年5月20日
![](https://marutahouse.com/wps/wp-content/uploads/2024/06/DSC04002-683x1024.jpg)
全ての工事が完了しました①
外構工事後の最後の整地も終わり、これで全ての工事が完了しました。
M様、これまでありがとうございました。そして、これからもどうぞよろしくお願いします。
44.2024年4月26日
![](https://marutahouse.com/wps/wp-content/uploads/2024/05/IMG_6639-768x1024.jpg)
電気配線も完了です。
カーポートの電気工事を行いました。
照明器具を取り付け、これでカーポート工事は完了です。
43.2024年4月26日
![](https://marutahouse.com/wps/wp-content/uploads/2024/05/IMG_6638-768x1024.jpg)
土間コン打設完了。
カーポートの土間コン打ちを完了しました。
天候の影響で少し日程がズレてしまいましたが、無事にコンクリートが打てて一安心です。
42.2024年4月19日
![](https://marutahouse.com/wps/wp-content/uploads/2024/05/IMG_6530-768x1024.jpg)
物置きも施工完了です。
合わせて、外部物置きも施工しました。
こちらも電気工事を行い、中の照明とコンセントを施工します。
41.2024年4月19日
![](https://marutahouse.com/wps/wp-content/uploads/2024/05/IMG_6531-768x1024.jpg)
カーポートを組み立てました。
カーポートを組みました。
あとは、電気工事を行い土間コンを打設します。
40.2024年4月16日
![](https://marutahouse.com/wps/wp-content/uploads/2024/04/IMG_6428-768x1024.jpg)
カーポートをつくります。
外部排水の工事も終わり、次はカーポートの工事です。
カーポートの土間コンを打つ場所を掘り、砕石の転圧まで行いました。今週中にカーポートを組み、週明けに土間のコンクリートを打ちます。
39.2024年4月4日
![](https://marutahouse.com/wps/wp-content/uploads/2024/04/IMG_6148-768x1024.jpg)
外部排水を施工しています。
3月に建物は完成し、お引渡しをさせていただきました。
今月からは、外構工事をスタート。まずは、外部の排水工事として、敷地外周に合わせて有孔管を入れています。
地中に浸透した雨水を穴の開いた塩ビ管でU字溝に排水する方法です。
38.2024年3月5日
![](https://marutahouse.com/wps/wp-content/uploads/2024/04/IMG_5507-768x1024.jpg)
壁掛けテレビ用の金物です。
仕上げ工事のラストに壁掛けテレビの金物を取り付けました。
金物はM様がご用意いただき、大工さんにしっかりと取り付けてもらいました。壁掛けテレビは重いので、先に壁に下地補強を行っています。
37.2024年2月24日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5293-768x1024.jpg)
玄関ポーチの施工中です。
左官屋さんが玄関内外のタイル工事を行ってくれています。土台を荒打ちし、その上にタイルを貼っていきます。M様邸のタイルは、いつもの300角ではなく、600×300のタイプを施工します。
36.2024年2月24日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5294-768x1024.jpg)
外部配管の施工中です。
先週末から雨続きで、なかなか進まなかった外部の配管工事を行っています。
完成まで、あと少し。雨の影響を解消すべく、効率良く現場を進めていきます。
35.2024年2月19日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5292-768x1024.jpg)
洗面台を施工しました。
洗面台は、造作タイプの洗面台です。
大工さんがつくった洗面台を塗装し、洗面ボウルや一面鏡収納などの設備を取り付けました。
34.2024年2月14日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5214-768x1024.jpg)
クロス工事、完了です。
仕上げのクロス工事も完了しました。
クロス屋さんが手際よく進めてくれて、予定よりも早く仕上げてくれました。このまま、仕上げ工事を進めていきます。
33.2024年2月14日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5211-768x1024.jpg)
システムキッチンを施工しました。
キッチンを施工しました。
キッチン本体と後ろに食器棚を施工しましたが、スムーズに進み1日で完了しました。
32.2024年2月8日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5188-768x1024.jpg)
足場を撤去しました。
外部足場が取り外されました。
ここからは、外部工事も進めていきます。
31.2024年2月5日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5157-768x1024.jpg)
薪ストーブのあるお家。
M様邸は、薪ストーブのあるお家。
屋根には煙突が施工されています。
30.2024年2月3日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5164-768x1024.jpg)
クロス工事が始まりました。
クロス屋さんの工事が始まりました。
まずは、パテ処理にてボードの継ぎ目やビス頭など下地を調整していきます。2月中旬頃のクロス完了を目指して、現場は進んでいきます。
29.2024年1月30日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5126-768x1024.jpg)
仕上げは塗装工事から。
塗装屋さんの内部木板塗りが始まっています。
塗装工事を行った後で、クロス屋さんの工事が始まります。
28.2024年1月30日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5127-768x1024.jpg)
大工工事、完了しました。
大工工事が完了し、これから仕上げ工事に進んでいきます。
M様邸はLDKが吹き抜けになっているので、クロス屋さん用に内部足場を施工しています。
27.2024年1月19日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_5072-768x1024.jpg)
キッチンカウンターを仕上げています。
カウンターの角をアールに仕上げています。
キレイなアールで、自然な形に仕上がるように、大まかに削った後はカンナやヤスリで微調整です。
26.2024年1月11日
![](https://marutahouse.com/wps/wp-content/uploads/2024/02/IMG_4934-768x1024.jpg)
階段下は斜めにオープンで。
階段下収納は、建具を付けずにオープン仕様です。
出入口は、階段の勾配に合わせて斜めに仕上げています。
25.2023年12月16日
![](https://marutahouse.com/wps/wp-content/uploads/2023/12/IMG_4832-768x1024.jpg)
階段を施工中です。
階段の施工を行っています。
階段は、段板、蹴上、側板とそれぞれの部材で納品され、現場で大工さんが組んでいきます。
24.2023年12月16日
![](https://marutahouse.com/wps/wp-content/uploads/2023/12/IMG_4831-768x1024.jpg)
アーチトップの通路。
キッチンから洗面への通路はアーチトップになっています。
大工さんが、合板を加工して、キレイなアーチに仕上げてくれています。
23.2023年12月5日
![](https://marutahouse.com/wps/wp-content/uploads/2023/12/IMG_4829-768x1024.jpg)
ユニットバスを施工しました。
ユニットバスの施工を行いました。
水栓下にカウンターのないスッキリとしたタイプになっています。
22.2023年12月2日
![](https://marutahouse.com/wps/wp-content/uploads/2023/12/IMG_4744-768x1024.jpg)
壁の石膏ボードを施工中。
壁の断熱材と床張りが終わったので、壁の石膏ボードを施工しています。吹き抜けなどの広い壁面では、ボードの動きを防ぐための金物を仕込んで、ボードを張っていきます。
21.2023年11月18日
![](https://marutahouse.com/wps/wp-content/uploads/2023/11/IMG_4709-768x1024.jpg)
吹き抜けもあるお家。
M様邸は、リビングが吹き抜けになっています。
吹き抜け部分も含めて、壁の断熱材施工を完了しました。
20.2023年11月18日
![](https://marutahouse.com/wps/wp-content/uploads/2023/11/IMG_4708-768x1024.jpg)
薪ストーブのあるお家。
屋根工事も順調に進んでいます。
屋根は、ガルバリウム鋼鈑のたて平葺きです。
M様邸は薪ストーブのあるお家です。なので、屋根面に煙突が施工されています。
19.2023年11月14日
![](https://marutahouse.com/wps/wp-content/uploads/2023/11/IMG_4698-768x1024.jpg)
第三者機関の中間検査を受けました。
上棟後、構造用筋交いや金物の施工が済んだので、第三者機関の中間検査を受けました。
この検査では、構造部が設計通りに施工されているか、雨水の防水に対して適切に施工がされているかを見てもらいます。
無事に合格をいただいたので、このまま工事を進めていきます。
18.2023年11月6日
![](https://marutahouse.com/wps/wp-content/uploads/2023/11/IMG_4666-768x1024.jpg)
耐力面材を施工しています。
外周部の耐力面材を施工中です。
面材は、吉野石膏さんのEXハイパーを採用しています。
17.2023年11月6日
![](https://marutahouse.com/wps/wp-content/uploads/2023/11/IMG_4665-768x1024.jpg)
1階の屋根を施工しました。
上棟日には2階の屋根まで施工したので、今日は1階の屋根を施工しました。
2階の外壁との取り合いは、雨漏りのリスクの高い箇所ですので、しっかりと防水下地を立ち上げて施工します。
16.2023年11月4日
![](https://marutahouse.com/wps/wp-content/uploads/2023/11/IMG_4659-768x1024.jpg)
上棟工事、無事完了。
上棟工事は、無事に完了しました。
2階の屋根のルーフィングまで施工できました。週明けから、引き続き1階の屋根、外部の耐力面材を施工します。
M様、今日は無事の上棟おめでとうございます。
引き続き、よろしくお願いします。
15.2023年11月4日
![](https://marutahouse.com/wps/wp-content/uploads/2023/11/IMG_4651-768x1024.jpg)
上棟工事・・・その2
午前中のうちに、2階の構造材まで組めました。
午後からは小屋組みを施工していきます。上棟日は大工さんがたくさんいますので、上棟するだけでなくできる限り現場を進めていきます。
14.2023年11月4日
![](https://marutahouse.com/wps/wp-content/uploads/2023/11/IMG_4644-768x1024.jpg)
上棟工事・・・その1
秋晴れの晴天の下、上棟工事を行っています。
現場は、大工さん6人で工事を進めています。
13.2023年10月28日
![](https://marutahouse.com/wps/wp-content/uploads/2023/10/IMG_4611-768x1024.jpg)
上棟に向けて準備工事中。
基礎工事も終わり、上棟に向けた準備工事を行っています。
土台伏せが完了し、床組みを施工中です。
12.2023年10月26日
![](https://marutahouse.com/wps/wp-content/uploads/2023/10/IMG_4592-768x1024.jpg)
脱枠を行っています。
養生を置き、脱枠を開始しました。
内部の型枠はすでに撤去し、次は外周です。押さえていた鋼管部材を外してから、型枠を撤去します。その後は、基礎内掃除と外部の埋め戻しを行ったら、基礎工事は完了となります。
11.2023年10月23日
![](https://marutahouse.com/wps/wp-content/uploads/2023/10/IMG_4563-768x1024.jpg)
今日はコンクリート打ちです。
天候にも恵まれ、朝からコンクリート打ちを行いました。
一体打ち工法ですので、基礎の立ち上がり下(写真はここです)→基礎の立ち上がり→ベースと順に打っていきます。
コンクリート打ちは、今日で完了。日を置いて、脱枠を行います。
10.2023年10月19日
![](https://marutahouse.com/wps/wp-content/uploads/2023/10/IMG_4522-768x1024.jpg)
型枠を施工中です。
鉄筋組みと第三者機関の配筋検査が終わりました。
現場は、型枠を施工しています。コンクリートを打った時に圧力で型枠が動かないように、鋼管をはめて固定します。
来週月曜日にコンクリートを打つ予定です。
9.2023年10月13日
![](https://marutahouse.com/wps/wp-content/uploads/2023/10/IMG_4480-768x1024.jpg)
鉄筋工事中。
鉄筋組みを開始しました。
設計書・仕様書を確認しながら、一つずつ組んでいきます。来週には第三者機関の配筋検査を受けます。
8.2023年10月7日
![](https://marutahouse.com/wps/wp-content/uploads/2023/10/IMG_4466-768x1024.jpg)
捨てコンを打設しました。
砕石転圧が完了し、捨てコンクリートを打設しました。
来週より鉄筋組みを行います。
7.2023年10月2日
![](https://marutahouse.com/wps/wp-content/uploads/2023/10/IMG_4452-768x1024.jpg)
砕石敷き均し中です。
掘り方を行いながら、掘った部分に砕石を敷き均しています。
均した砕石は、しっかりと転圧し固めていきます。
6.2023年9月27日
![](https://marutahouse.com/wps/wp-content/uploads/2023/09/IMG_4423-768x1024.jpg)
基礎工事を開始しました。
地盤調査の結果も良好でした。
今日から基礎工事に着手しました。
M様、改めまして本日からよろしくお願いします。
5.2023年9月20日
![](https://marutahouse.com/wps/wp-content/uploads/2023/09/IMG_4405-768x1024.jpg)

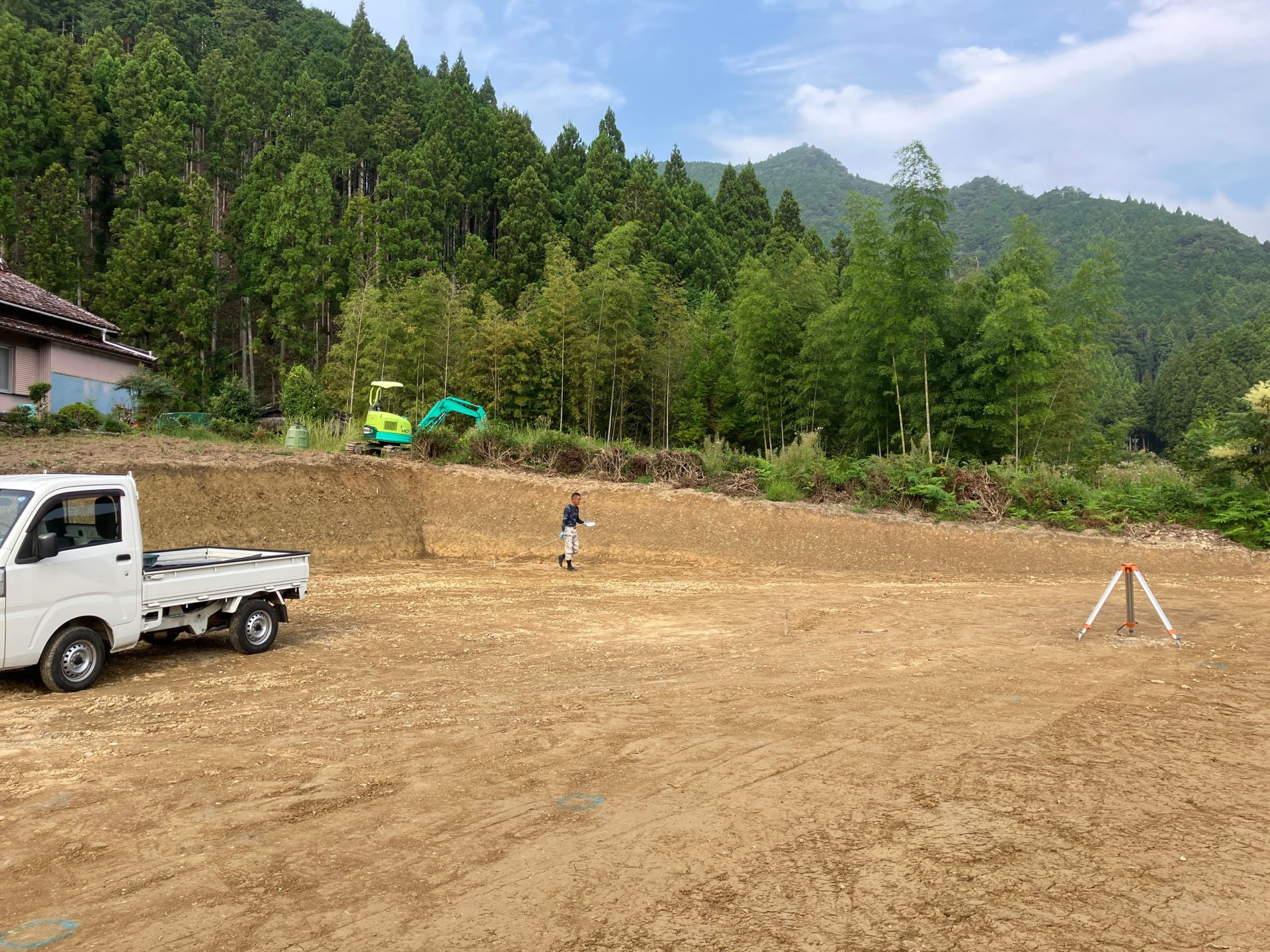

造成工事完了、配置出し中です。
造成工事が無事に完了しました。
建物の配置出しを行い、地盤調査を行います。
4.2023年8月30日
![](https://marutahouse.com/wps/wp-content/uploads/2023/08/IMG_4308-768x1024.jpg)
擁壁のベースコンクリートを打設しました。
切土工事の進行に合わせて、擁壁の工事も進めていきます。
基準となるベースコンクリートを打設しました。ここに、擁壁を施工していきます。
3.2023年8月30日
![](https://marutahouse.com/wps/wp-content/uploads/2023/08/IMG_4306-768x1024.jpg)
造成工事、進行中。
造成工事が順調に進んでいます。
茶畑部分を大きく削って、家を建てる平らな面をつくっていきます。
2.2023年8月16日
![](https://marutahouse.com/wps/wp-content/uploads/2023/08/IMG_4266-768x1024.jpg)
造成工事を開始しました。
申請等の準備が整い、お盆前から土木造成工事に着手しました。
茶畑で土地形状が斜めになっていましたので、そこを切土工事にて平に造成していきます。
1.2023年7月3日
![](https://marutahouse.com/wps/wp-content/uploads/2023/07/IMG_3952-768x1024.jpg)
地鎮祭を執り行いました。
梅雨の合間、素晴らしい晴天の下で地鎮祭を行いました。
現状で茶畑になっており、また高低差もありますので、来週から土木造成工事に入ります。
М様、これからよろしくお願いします。
