豊橋市大崎町 T様邸【注文住宅 30坪】

■建築中レポート

30.2023年10月12日

お引渡しです。

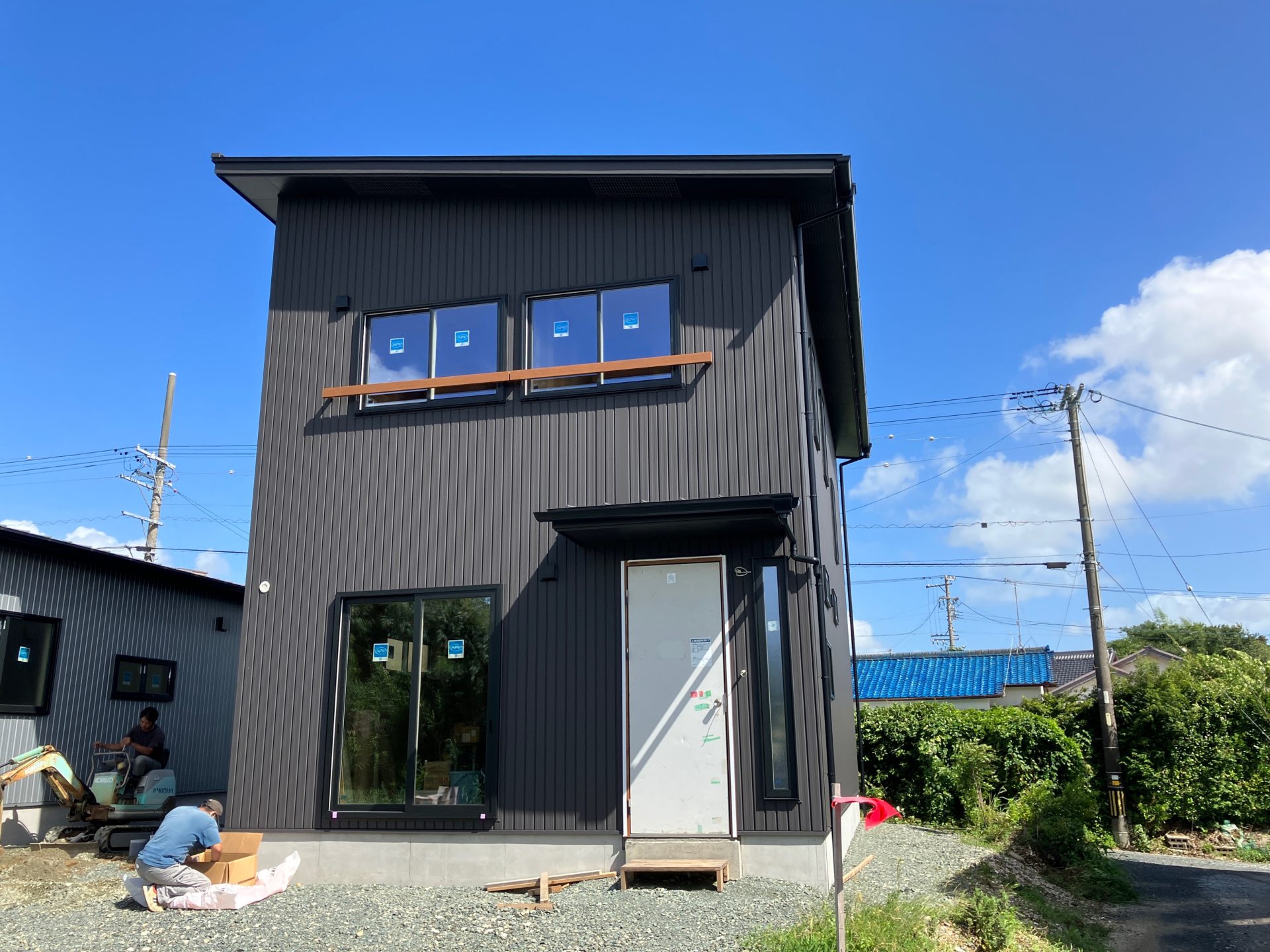

T様邸の外観の様子です。

29.2023年10月12日

お引渡しです。

無事に工事完了を迎え、お引渡しとなりました。
T様、これまでありがとうございました。
そして、これからもまたよろしくお願いします。

28.2023年9月20日

水回り設備を取り付けました。

トイレや洗面台の設備の取り付けも行いました。
窓下の壁コーナー部についているのは、収納ボックスです。

27.2023年9月8日

玄関ポーチタイルを施工中です。

玄関は内外部ともに、300角タイルを施工します。
左官屋さんがタイルの割り付けに沿って、1枚1枚施工してくれています。

26.2023年8月21日

トイレは、クッションフロア貼り。

トイレや洗面などの床はクッションフロア貼りの仕上げです。
クッションフロアは、ヘリンボーン柄を採用されています。

25.2023年8月21日

クロス工事、完了しました。

8月から施工していたクロス工事が、無事に完了しました。
LDKはキッチン裏のクロスを貼り分けを行っています。

24.2023年8月4日

クロス工事も始まっています。

クロス工事もスタートしました。
クロスは、まずはパテ処理から。ボードに打ったビスやボードの継ぎ目にパテ処理を行い、平らにならしてからクロスを貼っていきます。

23.2023年8月4日

棚板を塗装しました。

大工工事が終わり、仕上げ工事に入っています。
仕上げ工事は、塗装から。リビングの造作棚など、室内の木部の塗装を行いました。

22.2023年7月10日

狭い中での棚工事。

階段下のスペースに造作棚を施工中です。
大工さんが限られたスペースの中に入り込んで、施工してくれています。いつもながら、大工さんに感謝です。

21.2023年7月10日

外壁は、ガルバリウム鋼鈑です。

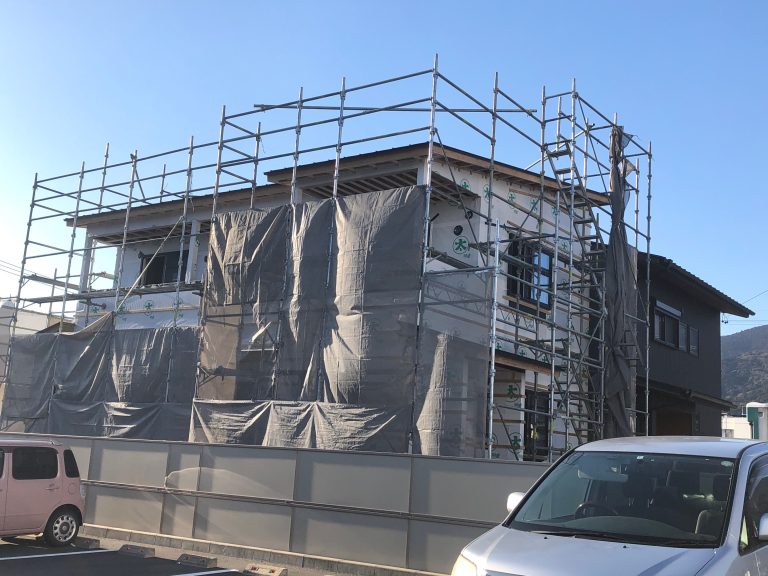

外装工事が始まりました。
外壁材は、ガルバリウム鋼鈑のブラックを採用しています。外部は、黒系で統一されるご希望なので、雨どいも黒で施工予定です。

19.2023年6月17日

石膏ボードを施工中です。

床板の工事は、完了しました。
続いて、壁の石膏ボード張りを施工しています。

18.2023年6月8日

1階は床板を施工中です。

1階は、壁の断熱材の施工が終わり、床板を施工しています。
床板の色は、淡い明るい系統の床板を選択、採用されています。

17.2023年6月8日

2階の断熱材を施工しています。

2階は壁の断熱材を施工中です。
上は構造材まで、下は床合板まで、そして両サイドはシワにならないようにキレイに柱・間柱の間に入れていきます。

16.2023年5月29日

中間検査を受けました。

構造部材の施工が終わったので、第三者機関の中間検査を受けました。
確認申請に対する中間検査と瑕疵担保保証に対する中間検査と、両方を兼ねています。無事に合格しましたので、このまま現場を進めていきます。

15.2023年5月25日

サッシが入りました。

サッシの取り付けを行いました。
鈴木工務店では、サッシはYKKさんのAPW330 アルゴンガス入りタイプを採用しています。

14.2023年5月22日

屋根防水下地を施工しました。

上棟工事も完了し、屋根のルーフィングを施工しました。
屋根は、屋根材ではなくこのルーフィングにて、防水を行います。この上に、屋根材となるガルバリウム鋼板を施工します。

13.2023年5月18日

上棟工事②

2階の構造を組んでいきます。

12.2023年5月18日

上棟工事①

今日、明日の2日間かけて、上棟工事を行います。
日に日に暑くなってきていますので、水分補給、体調管理をしっかり行いながら、安全に現場を進めていきます。

11.2023年5月6日

現場を養生中です。

床下の配管と床合板を施工しました。
雨に濡れてはいけないので、上棟日までブルーシートにて養生します。上棟工事まで材料搬入などの準備を行います。

10.2023年5月2日

土台伏せを行いました。

基礎工事が完了したので、土台を施工しました。
ここからは、上棟工事に向けての準備工事が進んでいきます。

9.2023年5月1日

キレイな基礎面ができました。

基礎の脱枠を行いました。
基礎表面もキレイに仕上がっています。外周面に打ち継ぎがなく、キレイに仕上がるとともに、シロアリや雨水が入らないことも一体打ちのメリットです。

8.2023年4月28日

コンクリート打ち、完了しました。

昨日、コンクリートを打設しました。
また、型枠は外せませんが、養生のシートを外して脱枠の準備を行っています。

7.2023年4月24日

型枠施工を完了しました。

細部の金物まで含めて、型枠の施工を完了しました。
27日にコンクリートの打設を行います。

6.2023年4月21日

型枠施工中です。

一体打ち用の鋼製型枠の施工を行っています。
専用の金物に、職人さんが一枚ずつ型枠を施工してくれています。

5.2023年4月21日

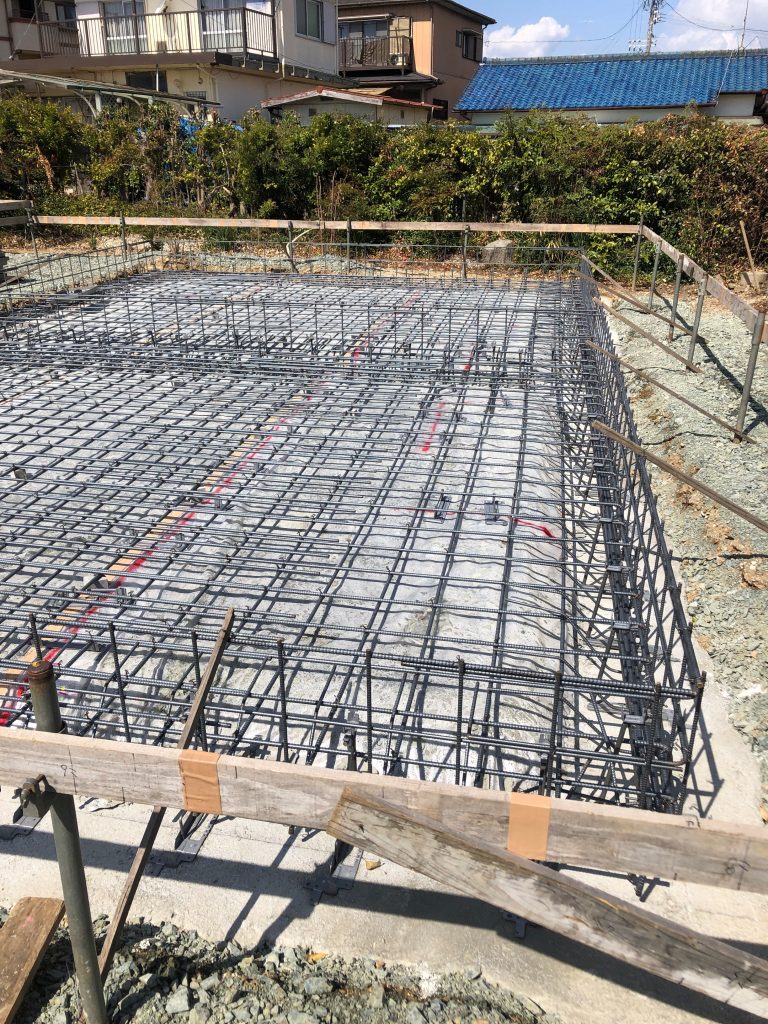

鉄筋組み、完了です。

鉄筋組みを完了し、第三者機関による配筋検査も無事に合格しました。
現場では、型枠施工が始まっています。

4.2023年4月17日

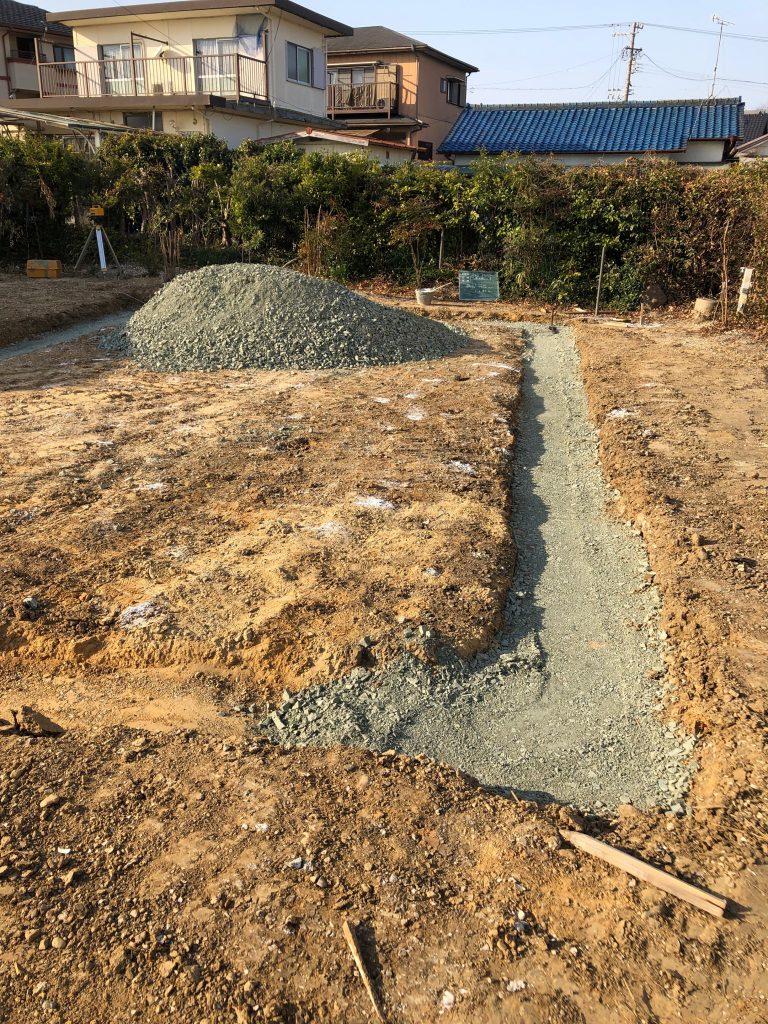

基礎工事着手、捨てコン打設しました。

基礎工事を開始し、現場は捨てコンの打設まで完了しました。
鉄筋工事の施工前に、改めて配置やポイントを確認しています。引き続き、鉄筋工事を進めていきます。

3.2023年2月28日

地盤調査を行いました。

今日は朝から地盤調査を行っています。
鈴木工務店では、地盤調査は「表面波探査法」にて行います。軽い地震波動を起こし、その伝わり方で地盤状況を調べる方法です。

2.2023年2月14日

解体工事が完了しました。

無事に解体工事が完了しました。
現場が更地になったので、配置出しを行い地盤調査を行います。

1.2023年2月6日

解体工事中です。

新たに建て替え工事の現場をスタートしました。
まずは、元の住宅の解体工事からです。来週前半頃の完了を目指して、解体を進めていきます。
T様、これからよろしくお願いします。
